Условие:

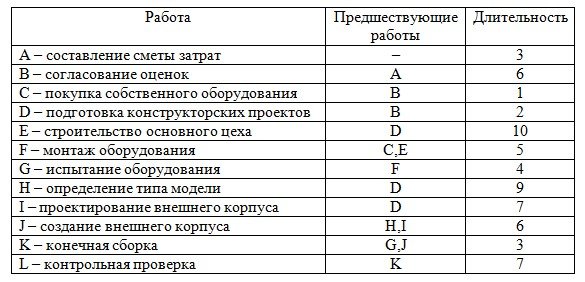

В таблице приведена последовательность работ по разработке и производству станков.

Вопросы:
- Сколько работ находится на критическом пути (фиктивные работы не учитываются)?
- За какое минимальное время может быть выполнен проект?

В таблице приведена последовательность работ по разработке и производству станков.

Вопросы:
Построим сетевой график с обозначениями событий и работ.
