Условие задачи
По данным таблицы 2 постройте сетевой график конструкторской подготовки производства, определите критический путь, рассчитайте ранние и поздние сроки совершения событий и резерв времени событий.

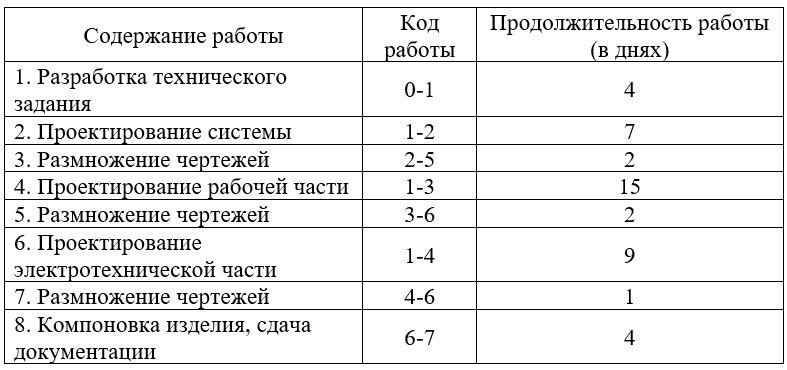

Таблица 2 – Исходные данные
Ответ
Построим сетевой график и выполним расчет сетевой модели, указывая на графике временные параметры событий в вершинах (рис. 4, 5). Каждому событию присвоен номер, что позволяет в дальнейшем использовать не названия работ, а их коды (см. табл. 2). Что бы не было висячих событий, вводим фиктивную работу (5-7).
Рисунок 4 Отображение временных параметров событий в вершинах сетевого графика
Тр (i)...
