Построить сетевую модель выполнения комплекса работ и рассчитать основные временные параметры для всех событий и работ, используя оценки длительности работ, данные оптимистом (to), пессимистом (tп) и наиболее вероятную оценку (tнв).

«Построить сетевую модель выполнения комплекса работ и рассчитать основные временные параметры для всех событий и работ, используя оценки длительности работ, данные оптимистом (to), пессимистом (tп) и наиболее вероятную оценку (tнв).»
  • Экономика

Условие:

Построить сетевую модель выполнения комплекса работ и рассчитать основные временные параметры для всех событий и работ, используя оценки длительности работ, данные оптимистом (to), пессимистом (tп) и наиболее вероятную оценку (tнв). Построить график Ганта и эпюру загрузки исполнителей.

Решение:

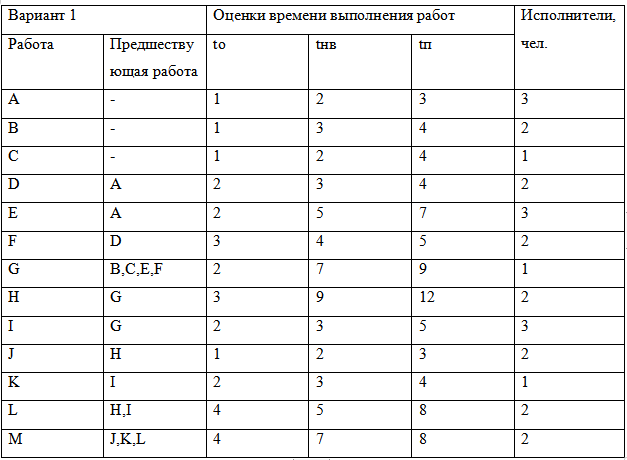

Построим сетевой график
