Условие:

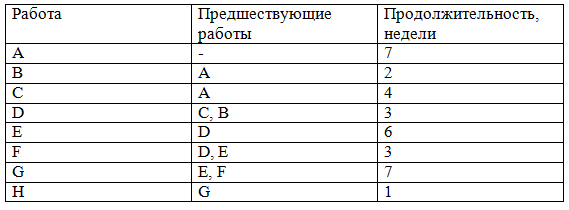

Проект состоит из перечисленных в таблице работ. Нарисуйте сетевой график проекта. Определите: а) какие операции образуют критический путь; б) сколько недель займет выполнение проекта; с) какие работы имеют резерв времени и каков он.



Решение:

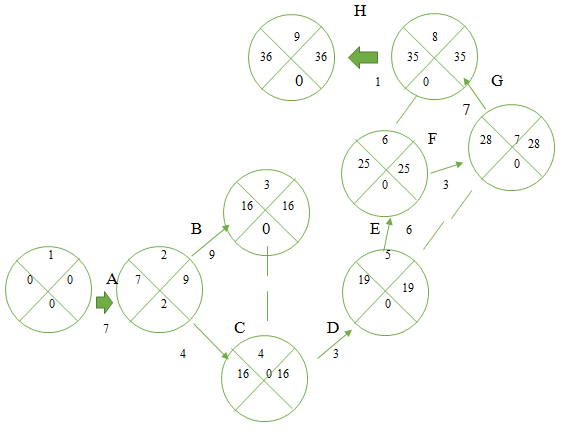

Критический путь образуют следующие операции:

А (невозможно начать выполнение работ В и С);

С (задержка...
