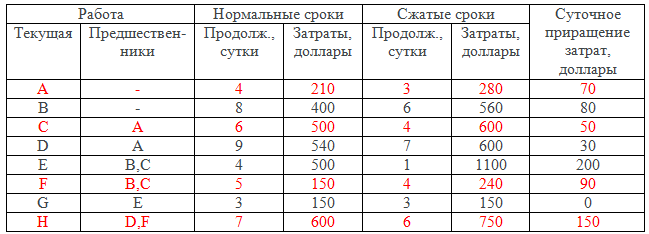

Проект задан в табличной форме. Известны затраты на выполнение работ в нормальные и сжатые сроки. Построить линию минимальных прямых затрат проекта.

«Проект задан в табличной форме. Известны затраты на выполнение работ в нормальные и сжатые сроки. Построить линию минимальных прямых затрат проекта.»
  • Экономика

Условие:

Проект задан в табличной форме. Известны затраты на выполнение работ в нормальные и сжатые сроки. Построить линию минимальных прямых затрат проекта.

Решение:

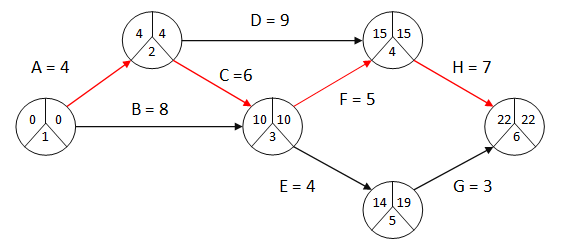

Сетевая модель AON:

Критический путь A C F H . Т0 = Tкр. = 4 + 6 + 5 + 7 = 22 суток.

Подкритический путь A D H. Tпкр. = 4 + 9 + 7 = 20 суток.

Прямые затраты на проект:

ШАГ 1.

Для сокращения вы...
