  4. Составить плановую калькуляцию на изготовление перемычек 1ПБ13-1 и 1ПБ16-1. Исходные данные: Бетон М250 Расход смазки по д...

Составить плановую калькуляцию на изготовление перемычек 1ПБ13-1 и 1ПБ16-1. Исходные данные: Бетон М250 Расход смазки по данным поставщика от 50-100 г/м2 20% концентрации

«Составить плановую калькуляцию на изготовление перемычек 1ПБ13-1 и 1ПБ16-1. Исходные данные: Бетон М250 Расход смазки по данным поставщика от 50-100 г/м2 20% концентрации»
  • Бухгалтерский учет и аудит

Условие:

Составить плановую калькуляцию на изготовление перемычек 1ПБ13-1 и 1ПБ16-1

Исходные данные:

Бетон М250

Расход смазки по данным поставщика от 50-100 г/м2 20% концентрации

Площадь смазки= длина × ширину + длина × высоту × 2 (в м)

Расход полимерной ленты=длина × 2 + высота × 2

Цена полимерной ленты – 1 руб/1 п.м.

Оклады (руб/мес):

Арматурщик – 30 000;

Сварщик – 30 000;

Формовщик 4 разряда – 32 000;

Формовщик 3 разряда – 28 000.

Среднемесячное количество рабочих часов в 2020г. – 164,9 час./мес.

Износ форм=Цена формы/(Количество оборотов*Количество изделий в форме), руб./изделие

Расход энергоносителей на сварку арматуры и прогрев изделия (руб./изделие) – 1,275; 1,275 (соответственно на 1ПБ13-1 и 1ПБ16-1)

Амортизация оборудования (руб./изделие) – 1,1; 1,32 (соответственно на 1ПБ13-1 и 1ПБ16-1

Накладные расходы – 11,54% к прямым затратам

Решение:

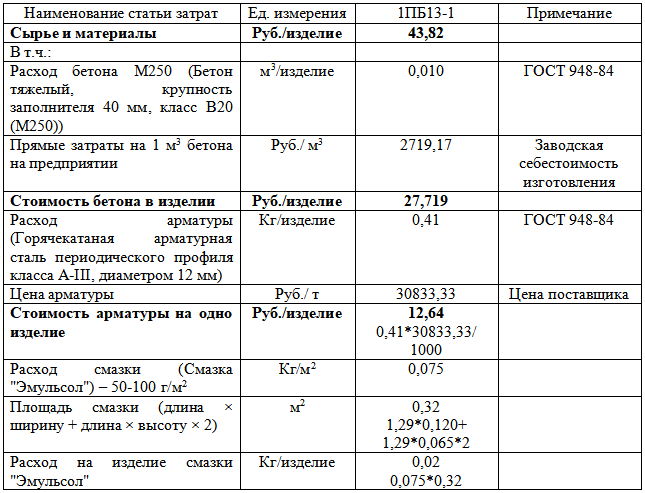

Расчет плановой себестоимости на перемычки брусковые 1ПБ 13-1
