На основе приведенных ниже данных построить сетевую модель проекта, определить критический путь и резервы времени для операций. Отметить работы, лежащие на критическом пути проекта.
«На основе приведенных ниже данных построить сетевую модель проекта, определить критический путь и резервы времени для операций. Отметить работы, лежащие на критическом пути проекта.»
- Управление проектами

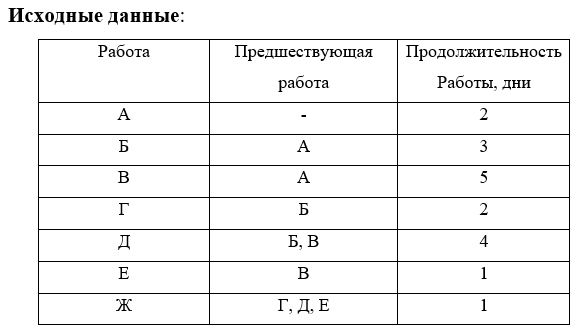

Условие:
На основе приведенных ниже данных построить сетевую модель проекта, определить критический путь и резервы времени для операций. Отметить работы, лежащие на критическом пути проекта.
Решение:
Строим сетевую модель проекта, отображающую взаимосвязи (отношения предшествования) согласно исходным данным (рис.1).
Рис.1 Сетевая модель проекта

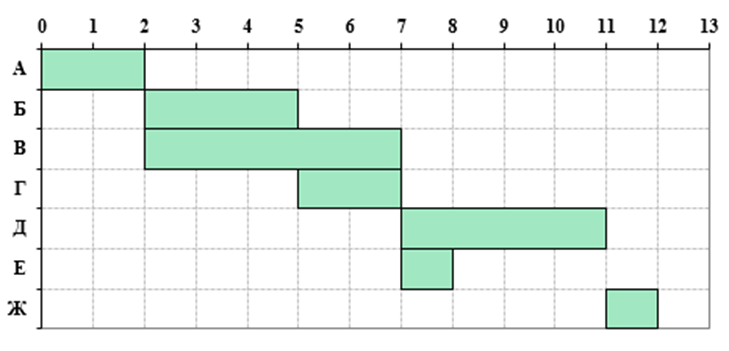

Рассчитаем раннее начало (Трн) работ прямым проходом сети. Раннее начало выполнения работы представляет собой наиболее ранний из возможных сроков начала работы, определяется величиной наиболее длительного отрезка пути от начала проекта до начала рассматр...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
