Условие задачи
Офис взорвался аплодисментами, когда по внутреннему радио объявили, что Orion только что получил правительственный заказ на строительство высокоскоростных поездов следующего поколения на легких рельсах. Все воздравляли Майка Росаса. Известно было, что он станет руководителем этого важного проекта под кодовым названием «Ягуар». Когда ликование утихло, Росас поглядел в окно и задумался над тем, куда же он влез.
Проект «Ягуар» задумывался, как высокопрофильный, призванный в дальнейшем обеспечивать правительственные заказы. Возросшая конкуренция подняла планку ожиданий относительно сроков выполнения, качества, надежности и цены. Он знал, для того чтобы удовлетворить требованиям проекта «Ягуар», потребуются коренные изменения в том, как Orion организует и управляет проектами.
Управление проектом в Orion
Orion был отделением крупной аэрокосмической компании со штатом в 7000 человек. Orion из проектной организации превратился в матричную, для того чтобы сдерживать затраты и лучше использовать ограниченные ресурсы. В любой момент Orion был готов работать над 3—5 крупными проектами, подобными проекту «Ягуар», и над 30—50 небольшими проектами. Управляющие проектами обговаривали назначения работников на тот или иной проект с вице-президентом по хозяйственной деятельности, который в итоге утверждал назначения. Достаточно часто бывали такие ситуации, что один и тот же инженер в течение недели работал над 2—3 проектами.

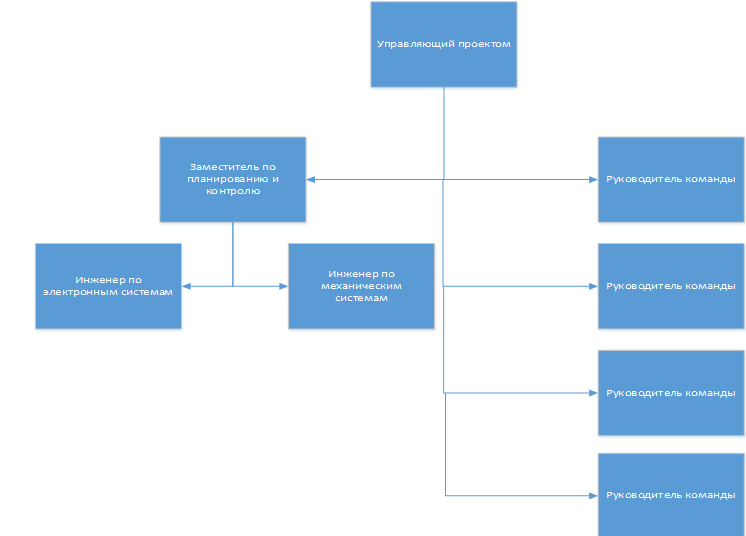

Рис.1 - показывает организацию управления проектом разработки нового продукта в Orion.
Рис. -1 Организация управления проектом разработки нового продукта в Orion
Управление проектом сводилось только к дизайну и разработке нового продукта. Когда окончательный вариант проекта и модель были выполнены, их передавали в производственный отдел для изготовления и доставки клиенту. Управленческая команда из 4 человек осуществляла контроль за работой, и их обязанности кратко изложены ниже:
* Управляющий проектом — отвечает за все аспекты проектирования и разработки продукта.
* Управляющий по планированию и контролю — отвечает за создание общей сети проекта, составление графиков, управление сметой, контроль и оценку программы проектирования и разработки и подготовку отчетов о состоянии работ.
* Инженер по электронным системам — отвечает за вопросы обеспечения технического решения электронных систем.
* Инженер по механическим системам — отвечает за обеспечение решения технических вопросов.
Основная работа выполнялась 12—20 командами проектировщиков. У каждой команды был лидер, ответственный за проектирование, разработку, создание и испытание конкретной подсистемы продукта. В команду входило от 5 до 15 инженеров, в зависимости от масштаба работы. Одновременно эти же инженеры работали над другими проектами.
Инженеры-проектировщики играли главную роль в Orion, другие группы — производственная, маркетинга и т.д. — должны были следовать за ними. Особый статус инженеров-проектировщиков подкреплялся тем фактом, что их зарплаты были выше, чем у инженеров производственного отдела.

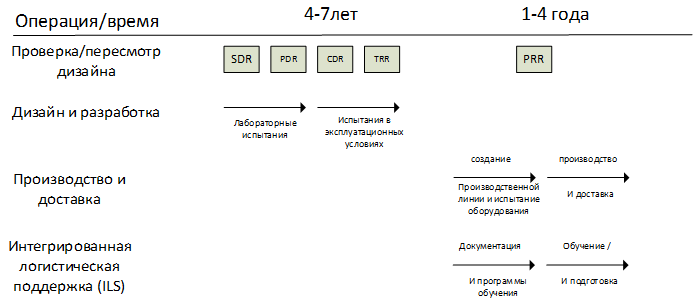

Общая разработка продукта и процесс производства представлен на схеме мастер-плана (рис. -2).
Рис.-2. разработка продукта и процесс производства
Дизайн и разработка нового продукта проходит через пять основных стадий: стадию дизайна системы; предварительный анализ дизайна; критический анализ дизайна; стадию анализа готовности к испытаниям; стадию анализа готовности к производству.
Работы по дизайну и разработке начинаются в лаборатории и продолжаются до испытания в естественных условиях конкретных подсистем и в итоге окончательных моделей продукта. После выполнения этих работ, проект и модель передаются в производственный отдел, который начинает создавать производственную линию для нового продукта. Производственный отдел также разрабатывает необходимое оборудование для проведения испытаний, с тем чтобы подтвердить, что произведенные компоненты работают исправно. За это время команды интегрированной логистической поддержки готовят документацию по продукту, инструкции пользователям по их работе, программы эксплуатации и программы подготовки клиентов, которые будут использовать продукт. Обычно у Orion уходит 6—7 лет на разработку и производство такого продукта, как «Ягуар».
Orion только что закончил всестороннюю проверку управления проектами. Ниже следует краткое изложение некоторых выявленных проблем:
Производственные затраты превосходят ожидаемые. Была выявлена тенденция «перебрасывать» в производственный отдел проекты после их разработки. Крайне редко проектировался сам процесс производства и переход к производству, а также само производство в больших количествах было очень неэффективным и трудоемким для предприятия.
Проблемы качества. Возросшая конкуренция увеличила требования
заказчика к качеству. Клиенты хотят, чтобы было меньше дефектов и более длительный срок гарантийного обслуживания. Orion обычно оставлял
решение проблемы качества на потом, то есть вносил изменения и улучшал качество, когда производственный процесс был запущен. Недостаточное внимание уделялось качеству на стадии начального проектирования
продукта.
Проблемы с поддержкой клиента. Инструкции пользователю и техническая документация никогда не учитывали все проблемы заказчика- клиента, а обучение пользователя не всегда было подготовлено адекватно. Все это приводило к увеличению затрат и снижению уровня удовлетворенности клиента.
Недостаток собственных средств на проект. Хотя все соглашались, что матричная структура — единственный способ разместить все
проекты в Orion, переброска персонала с проекта на проект и обратно
негативным образом сказывалась на разработке каждого отдельного проекта. Работники зачастую не ощущали своей причастности к каждому
отдельному проекту и работали без энтузиазма, что не способствовало
качественному выполнению работ. Переброска персонала с проекта на
проект и обратно замедляла работу, так как нужно было дополнительное время на то, чтобы быстро ввести возвратившихся работников в курс
дела.
Раздувание масштаба. Orion славился своим техническим мастерством. Однако инженеры-проектировщики имели склонность увлекаться научной стороной проекта и выпускали из внимания практические соображения. Вызванные этим отставания от графика приводили к излишним затратам. Иногда даже в проект вносились изменения, противоречащие требованиям заказчика.
Росас прекрасно представлял себе эти и другие проблемы, когда вместе со своими сотрудниками приступил к обсуждению лучшего способа организации нового проекта «Ягуар».
Вопросы кейса:
Как бы вы изменили организационную структуру и мастер-план, отражающий эти изменения?
Ответ
Проведенный анализ подтвердил необходимость осуществления организационных изменений. Целью данных изменений является создание на базе двух разрозненных подразделений, единого отдела, способного оперативно решать поставленные задачи в рамках своей компетенции. Данные изменения подразумевают появление новых возможностей в управлении компанией и способствуют формированию нового конкурентного преимущества для укрепления своих лидирующих позиций на рынке. Эти изменения, так или иначе, затронут значительную часть организационной структуры предприятия. Предлагается объединить два подразделения нагорн...
