1. Главная
  2. Библиотека
  3. Управление проектами
  4. Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая пос...

Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая последовательность работ, а также их продолжительность Т_n, минимальное количество необходимых рабочих

«Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая последовательность работ, а также их продолжительность Т_n, минимальное количество необходимых рабочих»
  • Управление проектами

Условие:

Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая последовательность работ, а также их продолжительность Тn, минимальное количество необходимых рабочих и фактически имеющееся количество исполнителей по каждой работе Nn.

Определите параметры сетевого графика: ранний срок свершения события tip; поздний срок свершения события tiп; резерв времени события ri; полный резерв времени работы rп, свободный резерв времени работы rсв, частный резерв времени работы rч

Постройте сетевой график в масштабе времени по ранним срокам свершения работ.

Таблица 1

Продолжительность работ, дни

Таблица 2

Минимальное и фактическое количество рабочих по видам работ, чел

Таблица 3

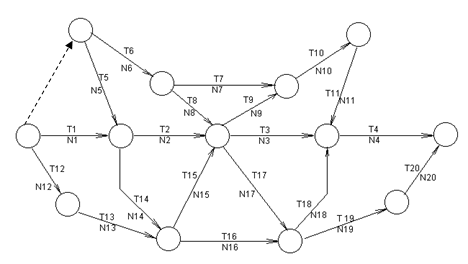

Количество рабочих и продолжительность работ, дни

Рис. Сетевой график работ на 8-й год

Решение:

Представленный сетевой график относится к графикам, ориентированным на работы типа работа-дуга.

Проведем на графике расчет параметров сетевого графика:

ранний срок свершения события tip;

поздний срок свершения события tiп;

резерв времени события ri.

Результаты расчета представлены на рис. 1. Критический путь указан жирными стрелками.

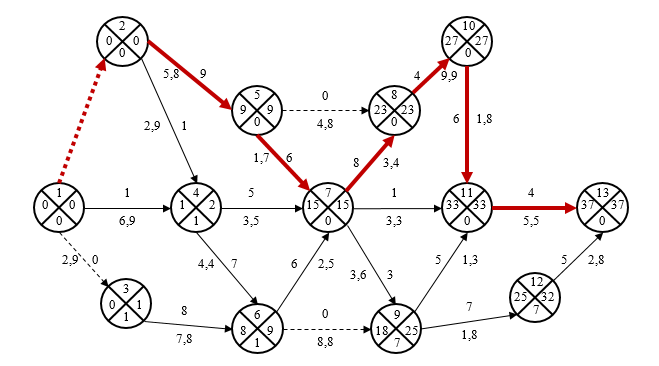

Рис. 1. Расчет сетевого графика компании

Не нашел нужную задачу?

Воспользуйся поиском

Выбери предмет
