Условие:

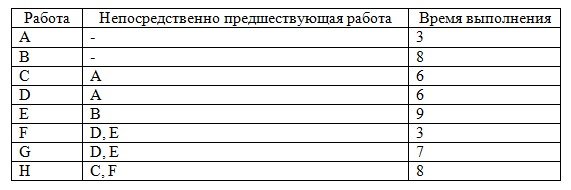

Рассмотрите следующую сеть проекта:

Вопросы

  • За какое минимальное время может быть выполнен проект?
  • Сколько работ находится на критическом пути?
  • На сколько недель можно отложить выполнение работы E без отсрочки завершения проекта в целом?

Решение:

Построим сетевой график с обозначениями событий и работ.

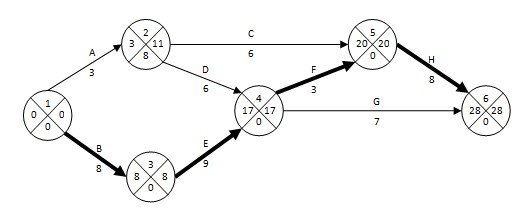

Рис. 1 Сетевой график

Проект может быть выполнен за минимальное время, которое соответствует длительности критического пути.

Найдем критический путь.

Критический путь проходит через работы В E F Н.

Длительность критического пути составляет:

Ткр = 8 + 9 + 3 + 8 = 27 недель

На критическом пу...
