Проведите анализ отклонений фактических данных от плана проекта методом освоенного объема, рассчитайте отклонения по расписанию и стоимости.Оцените ход выполнения проекта. Прокомментируйте полученные результаты.Рассчитайте индексы исполнения расписания и
- Управление проектами
Условие:
Проведите анализ отклонений фактических данных от плана проекта методом освоенного объема, рассчитайте отклонения по расписанию и стоимости.
Оцените ход выполнения проекта. Прокомментируйте полученные результаты.
Рассчитайте индексы исполнения расписания и стоимости.
Сделайте прогноз бюджета до завершения и по завершении.
Проект находится на 15 месяце выполнения. В настоящий момент в проекте выполняются работы по строительству здания (код J) и подведению коммуникаций (код K).

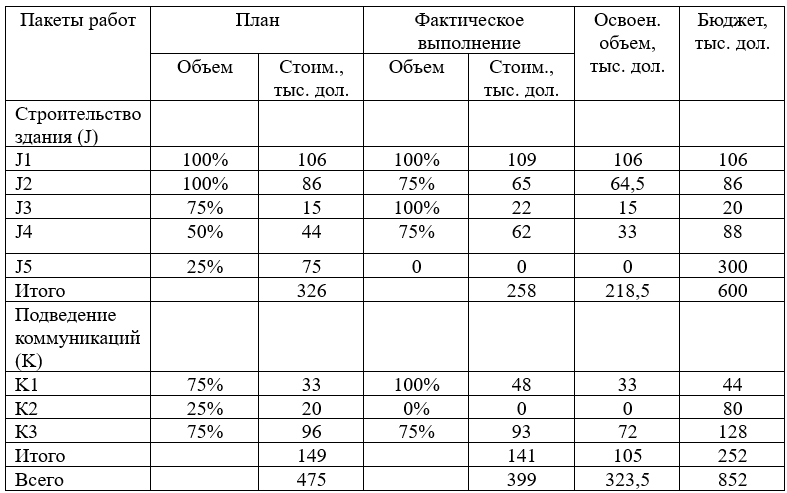

На отчетную дату менеджер проекта получил информацию о выполнении работ и фактических затратах по проекту (Табл. 1) и проводит анализ освоенного объема.
Решение:
Отклонение по стоимости:
CV = 323,5 399 = -75,5 тыс. дол., превышение бюджета.
Отклонение от календарного плана:
SV = 323,5 475 = - 151,5, отставание от базового графика.
Индекс отклонения по стоимост...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
