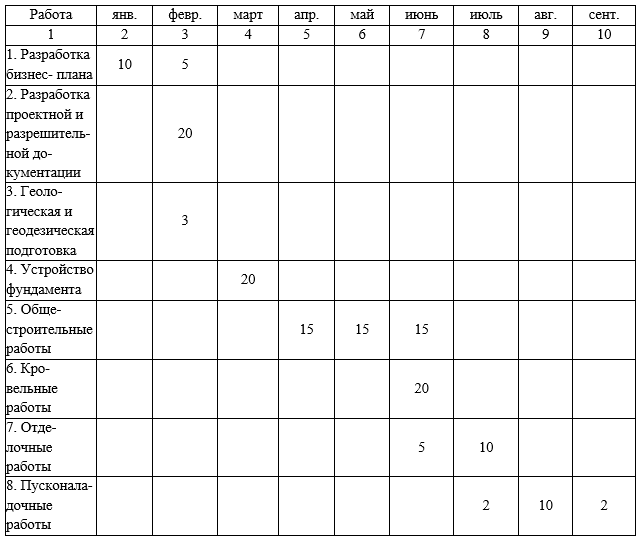

Реализация проекта планировалась в соответствии со следующим календарным планом-графиком и стоимостью: Однако в ходе реализации проектная и разрешительная документация была получена на месяц позже. К устройству фундамента было подключено в два раза
- Управление проектами
Условие:
Реализация проекта планировалась в соответствии со следующим календарным планом-графиком и стоимостью:
Однако в ходе реализации проектная и разрешительная документация была получена на месяц позже. К устройству фундамента было подключено в два раза больше техники, чем планировалось. Поэтому сроки начала общестроительных работ не изменились, но при этом стоимость 4-го этапа выросла на 75%. Отделочные работы также происходили с задержками, которые в общей сложности сдвинули срок начала пусконаладочных работ на 2 недели и увеличили стоимость 7-го этапа на 30%. Рассчитайте отклонение в стоимости и графике работ проекта. Какие этапы реализации проекта изменят срок своего начала?
Решение:
Составим таблицу, в которой по каждой работе определим запланированную стоимость, фактическую стоимость и освоенный объем.
В соответствии с методом освоенного объема реальное отклонение по стоимости составляет
где BCWP освоенный объем, тыс. руб.;
...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
