Сетевой график содержит оценки планового срока продолжительности операций в неделях. a) Найдите критический путь. b) Какое время понадобится для завершения проекта? c) Какие операции имеют резерв времени? Определить размер резерва. d) Ниже представлена

«Сетевой график содержит оценки планового срока продолжительности операций в неделях. a) Найдите критический путь. b) Какое время понадобится для завершения проекта? c) Какие операции имеют резерв времени? Определить размер резерва. d) Ниже представлена»
  • Управление проектами

Условие:

Сетевой график содержит оценки планового срока продолжительности операций в неделях.

a) Найдите критический путь.

b) Какое время понадобится для завершения проекта?

c) Какие операции имеют резерв времени? Определить размер резерва.

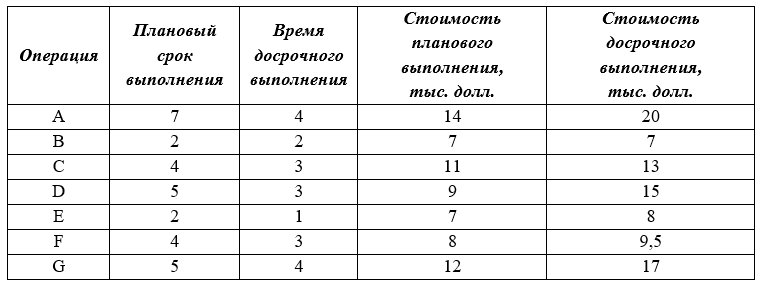

d) Ниже представлена таблица, содержащая сроки и стоимости операций при плановом и досрочном их выполнении. Продолжительность каких операций следовало бы сократить для   ускорения выполнения проекта на две недели? Каковы будут дополнительные издержки? Изменится ли график критического пути?

Решение:

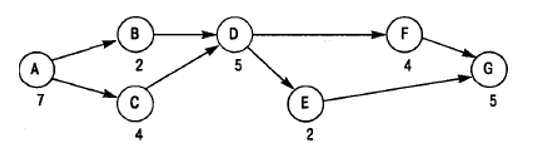

Начертим сетевой график выполнения операций.

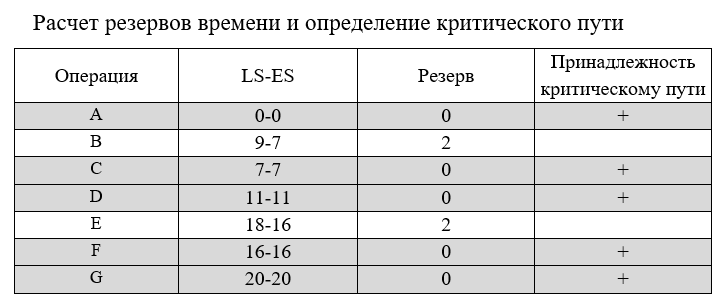

Критический путь проходит через операции A, С, D, F, G.

Плановый ...
