Условие задачи

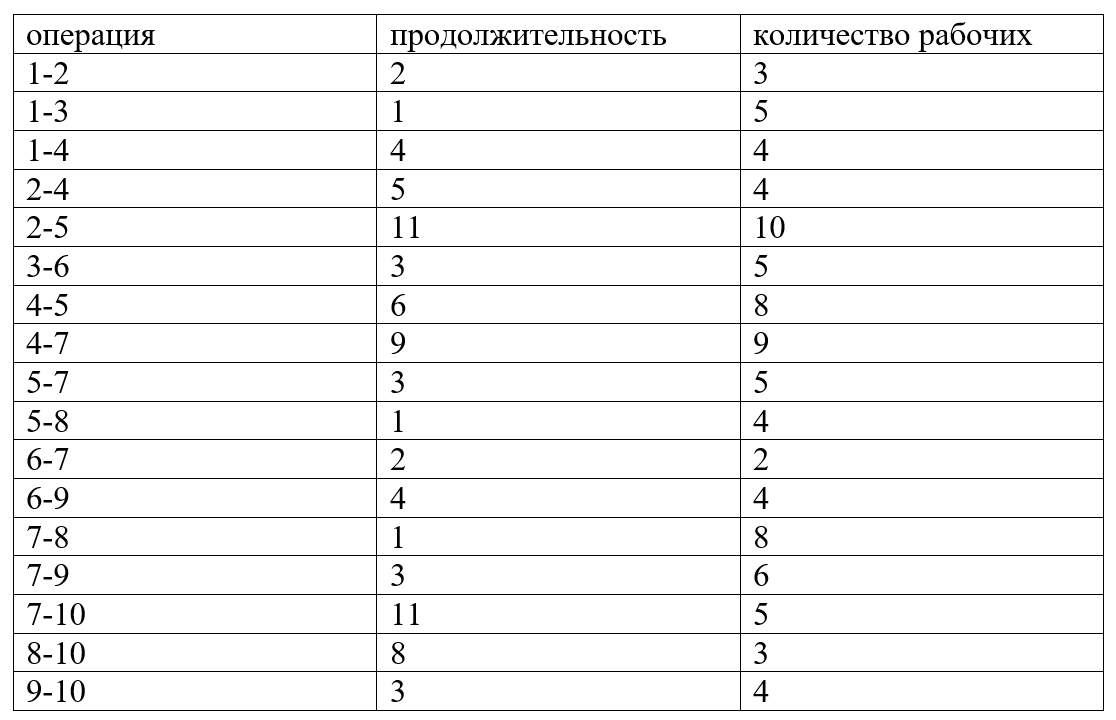

Даны операции сетевой модели и их продолжительность. Известно количество рабочих, занятых на выполнении каждой операции. Требуется построить сетевую модель, определить сроки календарного плана и найти распределение рабочей силы.
Ответ

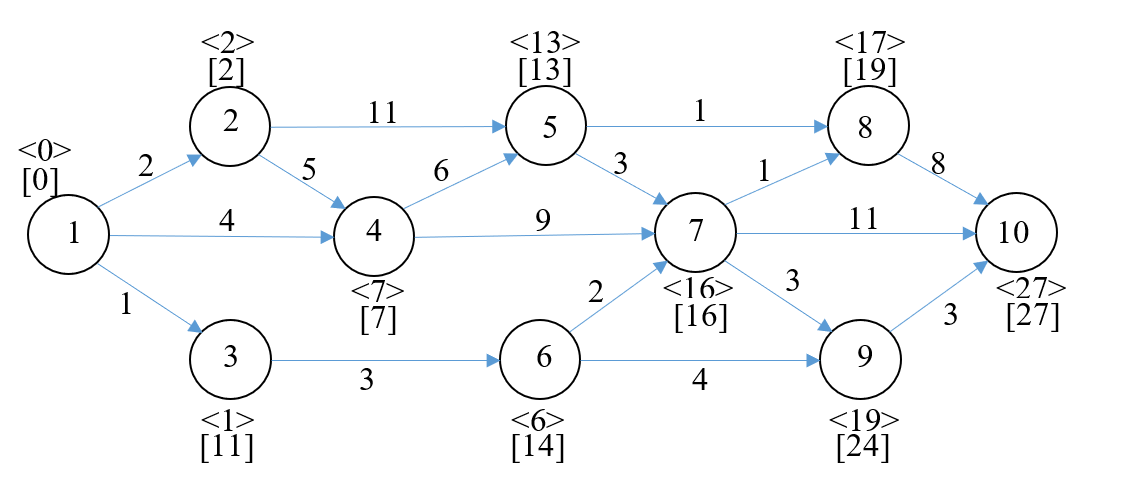

Вычисление сроков наступления:
ES1 = 0;
ES2 = ES1+C12 = 0+2 = 2;
ES3 = ES1+C13 = 0+1 = 1;
ES4 = max{ES1+C14; ES2+C24} = max{0+4; 2+5} = max{4; 7} = 7;
ES5 = max{ES2+C25; ES4+C45} = max{2+11; 7+6} = max{13; 13} = 13;
ES6 = ES3+C36 = 1+3 = 4;
ES7 = max{ES4+C47; ES5+C57; ES6+C67} = max{7+9; 13+3; 4+2} = max{16; 16; 6} = 16;
ES8 = max{ES5+C58; ES7+C78} = max{13+1; ...
