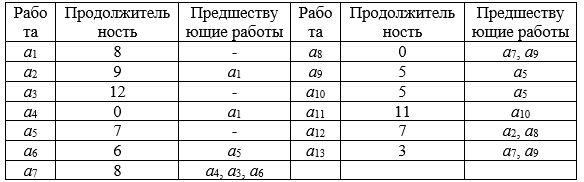

Исходные данные о комплексе работ, их продолжительности и взаимосвязи представлены в таблице.
Таблица – Исходные данные

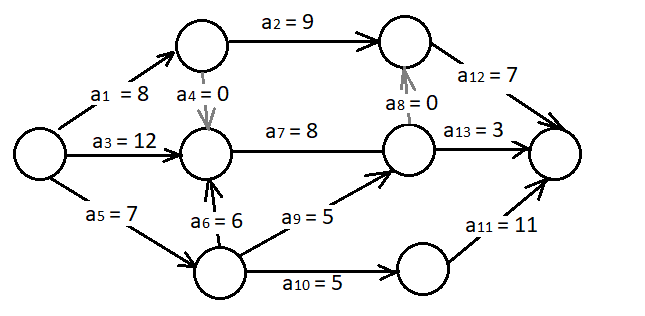

1. Построить сетевую модель.
2. Рассчитать все параметры ее событий.
3. Вычислить критические параметры сетевой модели.
4. Рассчитать параметры двух работ, не лежащих на критическом пути.
Ответ
Расчет сроков свершения событий.

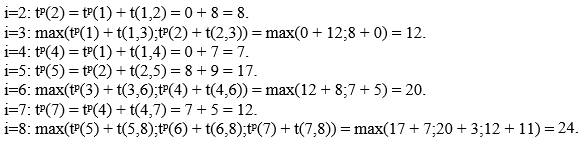

Для i=1 (начального события), очевидно tp(1)=0.
Длина критического пути равна раннему сроку свершения завершающего события 8: tkp=tp(8)=2...
