Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ. Для этого необходимо: 1. Построить предварительный сетевой график,

«Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ. Для этого необходимо: 1. Построить предварительный сетевой график,»
  • Высшая математика

Условие:

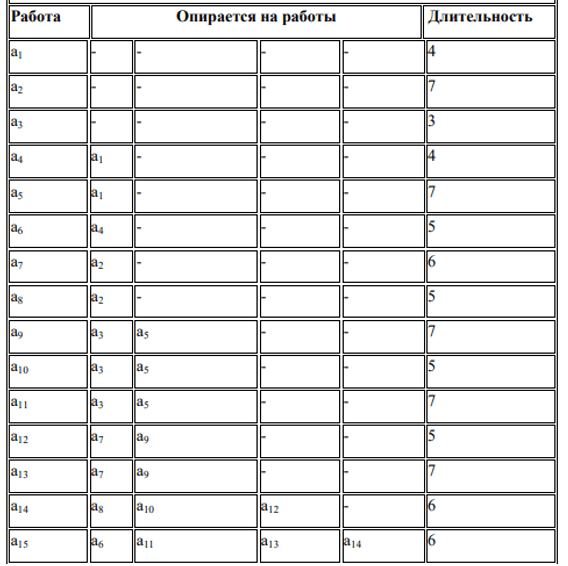

Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ. Для этого необходимо:

1.     Построить предварительный сетевой график, упорядочить номера событий,

2.     Вычислить ранние сроки и поздние сроки свершения событий, найти критический путь и критическое время, построить окончательный сетевой график,

3.     Вычислить характеристики работ, представить их в виде таблицы,

4.     Построить линейную карту сети по ранним и поздним срокам свершения событий.

Решение:

1. Построим предварительный сетевой график, упорядочим номера событий,

2. Вычислим ранние сроки и поздние сроки свершения событий, найдем критический путь и критическое время, построив окончательный сетевой график.

Вычислим ранние сроки свершения всех событий.

Начнем с первого события. Ранний срок свершения первого события равен 0 (t1р=0).

Событию 2 предшествует только одна работа: a1. Ранний срок...
