Условие задачи
Построить сетевую модель «Узел-работа», включающую работы А, Б, В, …… М, которая отображает следующие отношения упорядочения:
1 А, Б и В — исходные работы комплекса, которые можно начинать одновременно.
2 А и Б предшествует Г.
3 Б предшествует Д, Е и З.
4 Е и В предшествует Ж.
5 Д и З предшествует Ии К.
б В, Г, Е и К предшествует Л.
7 Л предшествует М.
8 И, Ж и М завершающие работы комплекса.
Выполнить расчет раннего и позднего времени начала работ, найти критический путь при следующих значения продолжительности работ таблица 1.

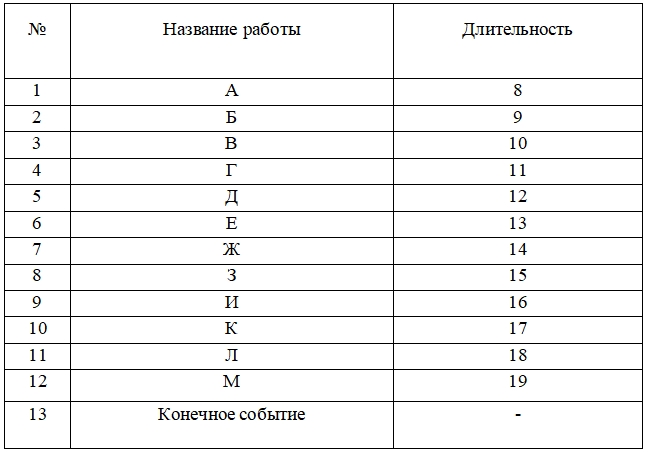

Таблица 1
Ответ
Этап 1. Составление перечня работ
В результате анализа выделяем перечень работ по проекту и оцениваем их длительность в днях. Результаты занесем в таблицу 2.
Таблица 2
Этап 2. Определение взаимосвязей между работами
Для каждой работы из таблицы 2 требуется установить такие работы, до окончания которых она не может быть нач...
