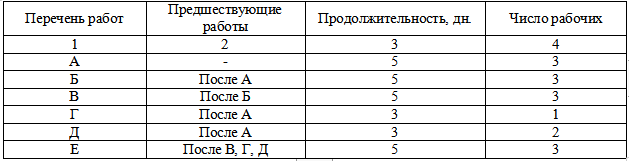

Условие:

1. Построить линейную модель (график Ганта) календарного плана.

2. Построить график движения рабочих.

3. Определить коэффициент неравномерности использования рабочей силы и коэффициент совмещения работ.

4. Построить сетевую модель типа «вершины-события».

Решение:

По исходным данным строим линейную модель (график Ганта) и график движения рабочих. Графики приведены на рис. 1.

Определяем коэффициент неравномерности движения рабочих (Кнер). Коэффициент неравномерности движения рабочих должен быть в пределах 1,5-2 и определяется, как максимальное число рабочих по графику (Nmax), деленное на среднее количество рабочих (Nср).

Среднее количество рабочих определяем, как сумму произведений колонок 3 и 4 (по работам), деленную на продолжительность работ по графику.

Nmax = 6.

Nср = (53 + 53 + 53 + 31 + 32 + 53)/20 = 69/20 = 3,45.

Кнер = 6/3,45 = 1,74.

Значение коэффицие...
