Условие:
1. Задайтесь оптимистическими, пессимистическими и наиболее вероятными продолжительностями работ.
2. Определите ожидаемые продолжительности и дисперсии работ.
3. Рассчитайте на сетевой модели оптимистическую, пессимистическую и ожидаемую продолжительности проекта, постройте кривую распределения плотности вероятности продолжительности проекта.
4. Определите вероятность выполнения проекта к директивному сроку (Tдир = 1,1 Tрасч, где Tрасч - продолжительность проекта, определенная в расчетно-графической работе (исходные данные - Рис 4), вариант (Б) с учетом связей с задержками и опережениями) и продолжительность проекта с обеспеченностью 90%.

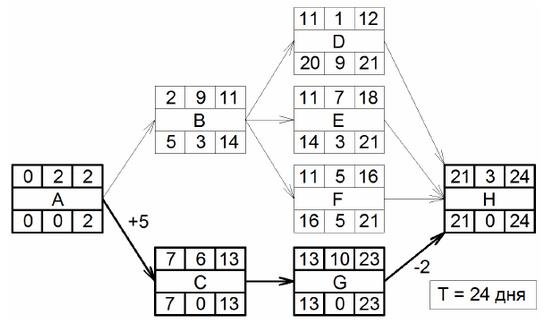

Рис. 4. Исходные данные для расчёта временных параметров работ на сетевой модели

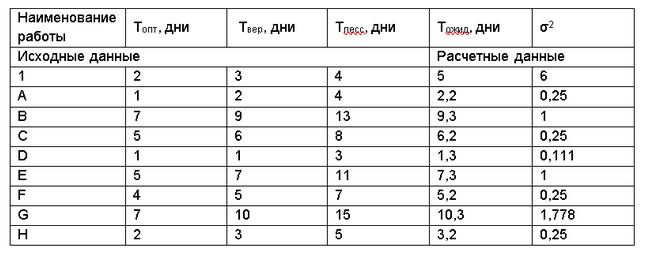

Таблица 1. Оценки продолжительностей, ожидаемые продолжительности и дисперсии работ проекта
