Условие:
Компания выполняет работы на различных объектах. Продолжительность одного монтажа tм одинаковая.
Рассчитайте аналитически основные параметры потока: период развертывания потока Тр, период свертывания потока Тс, продолжительность установившегося потока Ту, время работы потока Тобщ.
Если известно, что компании требуется выполнить n работ (один вид работ образует один частный поток), находящихся на m объектах (захватках), а также, что предусматривается технологический перерыв между работами ni и ni+1, равный Tпер. Исходные данные представлены в табл. 28.
Начертите циклограмму потока и укажите на ней найденные параметры.
Сократите продолжительность работы потока:
- без привлечения дополнительных ресурсов и
- с привлечением дополнительных ресурсов (без увеличения количества бригад, без увеличения численного состава бригад).

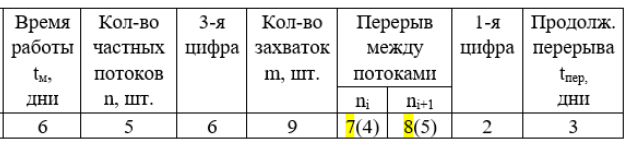

Таблица 28
Данные для расчета ритмичных потоков

Исходные данные
Количество частных потоков n = 5;
количество захваток m = 9;
ритм работы бригад tм = 6 дней;
между окончанием работы 4-го потока и началом работы 5-го потока на каждой захватке предусмотрен технологический перерыв tпер = 3 дня.
