Необходимо построить фрагмент недельно-суточного плана третьей недели производства подготовительных работ, при условии, что фактическое выполнение в понедельник составляло 91% от планового; в четверг 110 %.

Дата добавления: 28.10.2023

Условие задачи

Необходимо построить фрагмент недельно-суточного плана третьей недели производства подготовительных работ, при условии, что фактическое выполнение в понедельник составляло 91% от планового; в четверг 110 %.

Ответ

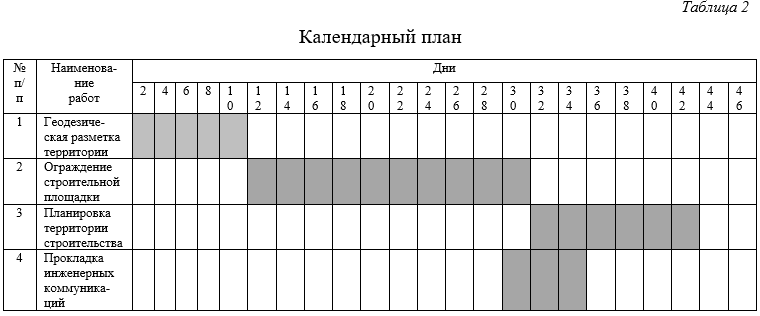

Проведем решение в табличном виде.
