Условие задачи
По исходным данным о продолжительности че-тырех процессов неритмичного потока, выполняемого на пяти разнотипных объектах, необходимо:
- рассчитать общую продолжительность строительства и найти места критических сближений между смежными процессами;
- определить продолжительность возведения каждого объекта Тоб с учетом и без учета разрывов (простоев фронта работ), а также продолжительность каждого специализированного потока Ti;
- найти величины разрывов между смежными процессами на каждом объекте;
- определить коэффициент плотности матрицы Кпл и коэффициент совмещения процессов Ксов;
- выполнить поиск безразрывного пути и при его наличии нанести на матрицу;
- построить циклограмму, показать на ней места критического сближения и безразрывный путь.

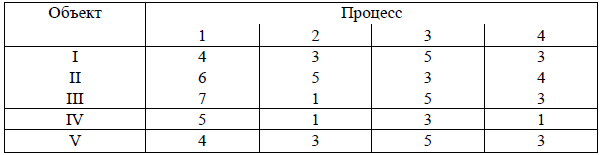

Исходные данные.
Таблица 3
Ответ
Составляем матрицу. На ней находятся места критических сближений (-) путем сопоставления продолжительностей смежных процессов в диагональных клетках.
Если все продолжительности справа будут поочередно меньше продолжительностей слева, как между первым и вторым столбцами (36, 57, l5, 14), то место критического сближения будет внизу, если наоборот, то вверху.
Если Ti сначала меньше, а потом больше, то место критического сближения начинается с клетки, где продолжительность больше. Для третьего процесса оно будет во второй строке.
Если же наблюдается чередование продолжительностей, то срав-ниваются...
