Условие задачи
По заданным кодам работ i-j и их продолжительности t (табл. 32) построить сетевой график, рассчитать его секторным способом, привязать к календарю по ранним началам, построив шкалу времени с начальной датой 9/IV. Все даты вписать в нижний сектор сетевого графика.

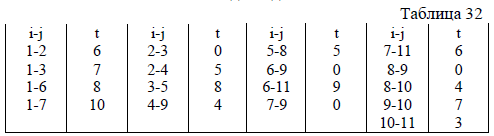

Исходные данные
Ответ
По заданным кодам работ строим сетевой график крупными кружками и разделяем их на четыре сектора. В верхний сектор проставляем номер события, в левый - раннее начало работ, входящих в данное событие. Сначала заполним только левые сектора, обратным ходом - правые, после чего выявляем критический путь.Под сетевым графиком вычерчиваем шкалу времени, в верхней полосе шкалы ...
