«Расчет состава строительной бригады и определение продолжительности строительных работ». Одноэтажное промышленное здание, каркас – сборный

««Расчет состава строительной бригады и определение продолжительности строительных работ». Одноэтажное промышленное здание, каркас – сборный»
  • Архитектура и строительство

Условие:

«Расчет состава строительной бригады и определение продолжительности строительных работ»

Исходные данные:

Одноэтажное промышленное здание, каркас – сборный железобетонный, наружные стены – кирпичная кладка, покрытие – сборные железобетонные плиты. Параметры здания (длина, ширина, высота, шаг колонн, толщина наружных стен) представлены в табл. 1.

Таблица 1

Параметры здания

Схематичный план промышленного здания приведен на рис. 1.

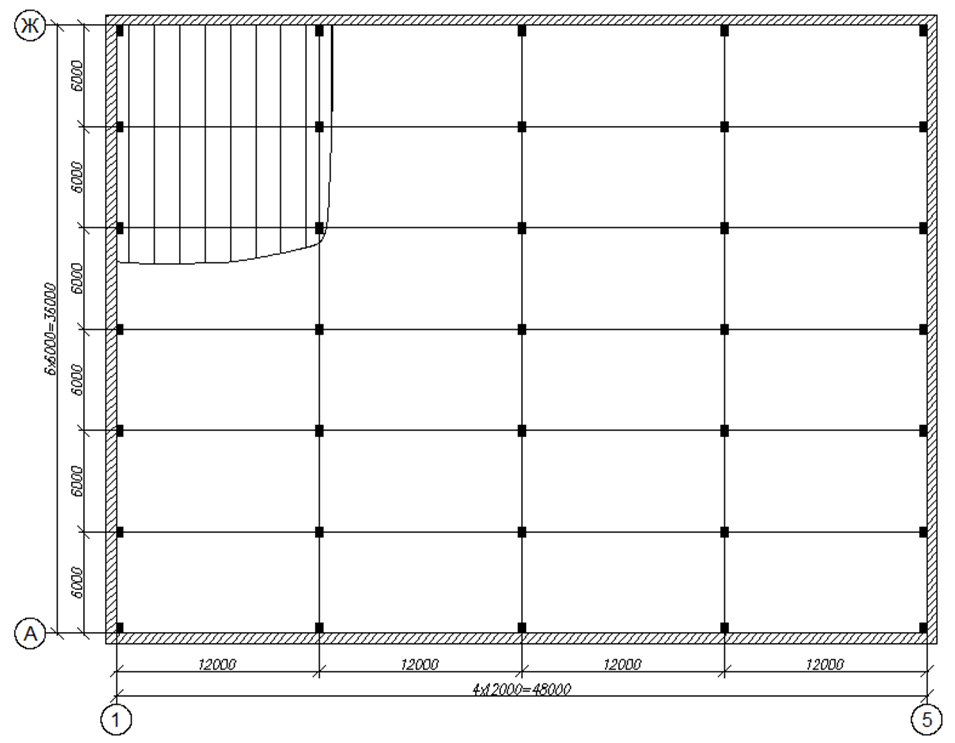

Рис. 1. Схематичный план промышленного здания

Задание:

1. Определите объемы работ в натуральном выражении.

2. Определите ориентировочные массы применяемых на объекте строительных конструкций.

3. Рассчитайте в табличной форме трудоёмкости и продолжительности отдельных работ.

4. Сформируйте количественный состав строительной бригады.

5. Определите продолжительность работ по возведению надземной части промышленного здания.

Решение:

Расчет объемов работ (производится по схеме здания).

1. Количество сборных железобетонных колонн, шт.:

Nкол = 57 = 35 шт.

2. Количество сборных железобетонных ригелей, шт.:

Nриг = 47 = 28 шт.

3. Количество сборных железобетонных плит покрытия, шт.:

Nпл.покр. = (74 + 5) 6 = 198 шт.

4. Объём кирпичной кладки стен, м3:

Vкирп.кл. = 0,82 (48 + 36) 5,2 0,64 = 447,3 м3,

где 0,8 коэффициент, учитывающий площадь оконных и дверных проемов.

5. Количество стыков ригелей с колоннами:

Nстык = 72 + 732 = 56 шт.

6. Длина стыков колонн и р...
