Условие:

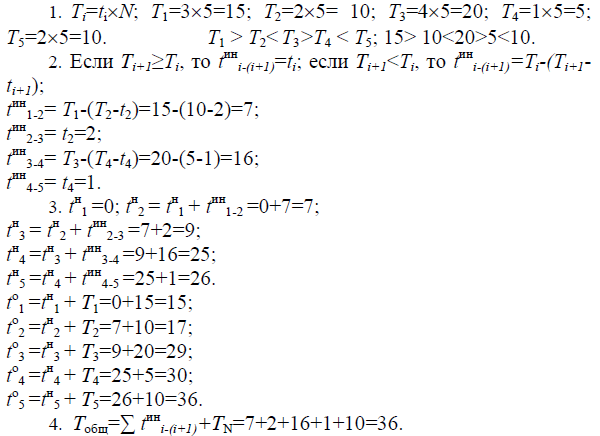

Разноритмичный поток, состоящий из пяти строительных процессов, организуется на пяти захватках одноэтажного промышленного объекта с продолжительностью в условных единицах времени t1=3, t2=2, t3=4, t4=1, t5=2.
Требуется определить аналитически и на матрице:
- продолжительность каждого специализированного потока Тi;
- величину интервалов между началами смежных процес-сов

- время начала
и окончания
каждого процесса; - общий срок строительства Тобщ;
- разрывы между смежными процессами по каждой захват-ке и места критических сближений;
- построить циклограмму.
