Условие задачи

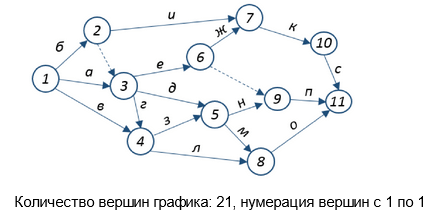

Выполнить расчет параметров сетевого графика секторным методом по прилагаемому заданию.
Определить:
- Сколько на сетевом графике «действительных» и «фиктивных» работ?
- Сколько на сетевом графике полных путей (цепочек) и какова их продолжительность.
- Критический путь и работы, попавшие на критический путь.
- Каковы полные резервы времени каждого некритического пути?
Ответ
1. Сколько на сетевом графике "действительных" и "фиктивных" работ?
Действительных 16 и 2 фиктивных (2-3 и 6-9)
2. Сколько на сетевом графике полных путей (цепочек) и какова их продолжительность?
Критический путь №1:(1,2)(2,3)(3,4)(4,5)(5,8)(8,11) - 28
Критический путь №2:(1,4)(4,5)(5,8)(8,11) - 28
путь №3:(1,2)(2,7)(7,10)(10,11) - 17
путь №4:(1,2)(2,3)(3,6)(6,7)(7,10)(10,11) - 16
путь №5:(1,3)(3,6)(6,7)(7,10)(10,11) - 15
путь №5:(1,3)(3,6)(6,9)(9,11) - 11
путь №6:(1,3)(3,5)(5,9)(9,11) - 21
путь №7:(1,3)(3,5)(5,8)(8,11) - 25
путь №8:(1,3)(3,4)(4,5)(5,8)(8,11) - 27
путь №9:(1,3)(3,4)(4,5)(5,9)(9,11) - ...
