Условие задачи
Рассчитать КПН и построить стандарт-план МНПЛ исходя из следующих данных:
а) один из блоков пяти различных изделий (А, Б, В, Г, Д) имеет значительное конструктивное сходство и может быть собран по типовому технологическому процессу (табл. 1);
б) участок сборки и монтажа блоков работает в две смены, продолжительность рабочей смены — 8 ч, количество рабочих дней - 22;
в) средняя длительность наладки одного рабочего места — 20 мин;
г) допустимый процент потерь рабочего времени на простои рабочих мест при смене партии предметов труда — 2 %;
д) месячная программа выпуска по изделиям А = 6000, Б = 3000, В = 3600, Г= 5500, Д = 1000 шт.;
е) шаг конвейера — 0,7 м.

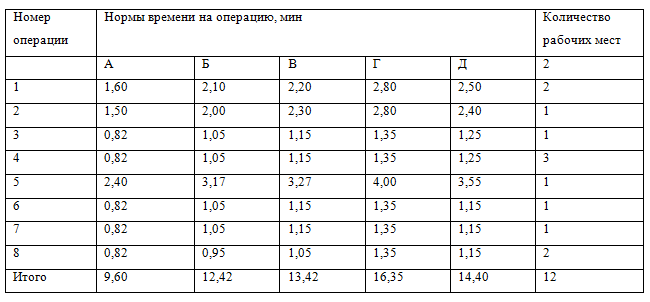

Таблица 1
Ответ
Суммарная трудоемкость изделий свидетельствует, что ТА ТБ ТВ ТГ ТД. Следовательно, выбираем вариант работы линии с различными частными тактами выпуска блоков при неизменном общем количестве рабочих мест и изменяющейся скоростью движения конвейера (С = const, rnn = var, Vnn = var).
Необходимое количество мест определим из формулы:
где ТN суммарная трудоемкость единицы изделия N;
QN месячна...
