Найти критический путь проекта
«Найти критический путь проекта»
- Бизнес-планирование
Условие:
Найти критический путь проекта
Решение:

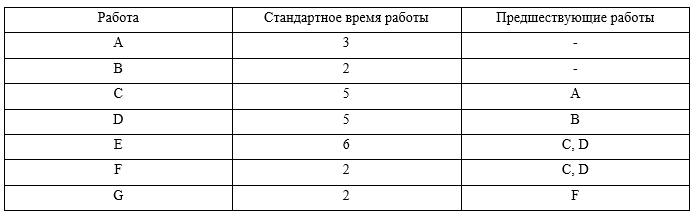

Расчет сроков свершения событий.
Для i=0 (начального события), очевидно tp(0)=0.
i=1: tp(1) = tp(0) + t(0,1) = 0 + 3 = 3.
i=2: tp(2) = tp(0) + t(0,2) = 0 + 2 = 2.
i=3: max(tp(1) + t(1,3);tp(2) + t(2,3)) = max(3 + 5;2 + 5) = 8.
i=4: tp(4) = tp(3) + t(3,4) = 8 + 6 = 14.
i=5: tp(5) = tp(3) + t(3,5) = 8 + 2 = 10.
i=6: tp(6) = tp(5) + t(5,6) = 10 + 2 = 12.
i=7: max(tp(4) + t(4,7);tp(6) + t(6,7)) = max(14 + 0;12 + 0) = 14.
Длина критического пути равна раннему сроку свершения завершающего события 7: tkp=tp(7)=14
При определении поздних сроков свершения событий tп(i) двигаемся по сети в обратном направлении, т...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
