Найти критический путь проекта
«Найти критический путь проекта»
- Бизнес-планирование
Условие:
Найти критический путь проекта

Решение:

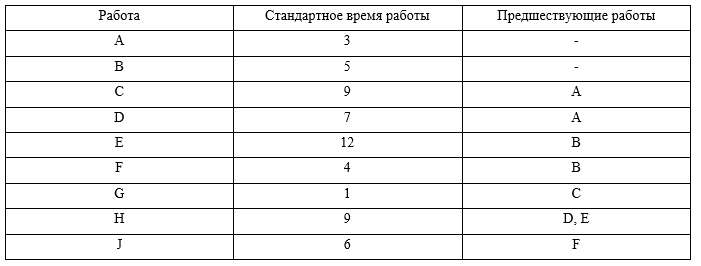

Расчет сроков свершения событий.
Для i=0 (начального события), очевидно tp(0)=0.
i=1: tp(1) = tp(0) + t(0,1) = 0 + 3 = 3.
i=2: tp(2) = tp(0) + t(0,2) = 0 + 5 = 5.
i=3: tp(3) = tp(1) + t(1,3) = 3 + 9 = 12.
i=4: max(tp(1) + t(1,4);tp(2) + t(2,4)) = max(3 + 7;5 + 12) = 17.
i=5: tp(5) = tp(2) + t(2,5) = 5 + 4 = 9.
i=6: tp(6) = tp(3) + t(3,6) = 12 + 11 = 23.
i=7: tp(7) = tp(5) + t(5,7) = 9 + 6 = 15.
i=8: tp(8) = tp(4) + t(4,8) = 17 + 9 = 26.
i=9: max(tp(6) + t(6,9);tp(7) + t(7,9);tp(8) + t(8,9)) = max(23 + 0;15 + 0;26 + 0) = 26.
Длина критического пути равна раннему сроку свершения завершающего события 9: tkp...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
