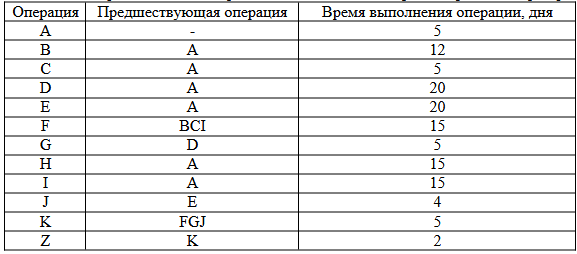

Условие задачи
На основании представленных данных выполнить следующие задания:
1. Построить сетевой график
2. Определить продолжительность всех путей сетевого графика;
3. Определить критический путь;
4. Определить минимальную продолжительность проекта;
5. Построить диаграмму Ганта;
6. Определить влияние на сроки проекта увеличение продолжительности операции (I) на 2 дня.
7. Рассчитать ранее и позднее время начала и окончания работ, временных резервов.
Ответ

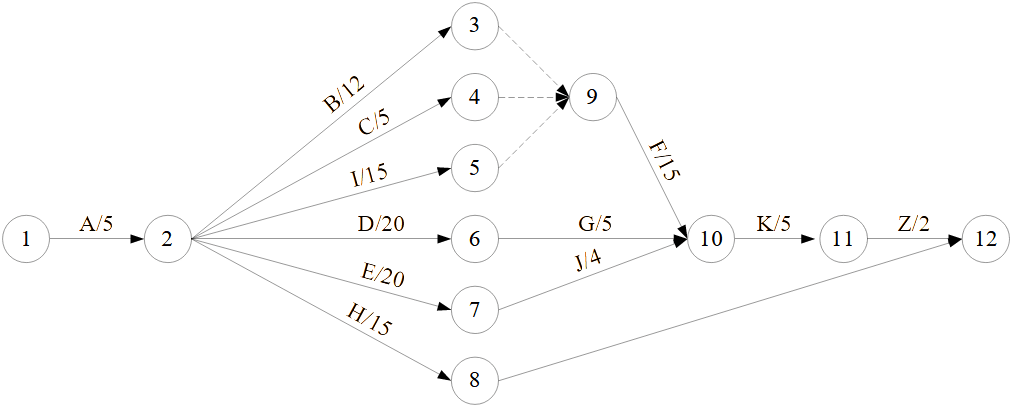

1. Построим сетевой график
2. Определим продолжительность всех путей сетевого графика;
А - В - F - K - Z 5 + 12 + 15 + 5 + 2 = 39 дней
А - С - F - K - Z 5 + 5 + 15 + 5 + 2 = 32дней
А - I - F - K - Z 5 + 15 + 15 + 5 + 2 = 42 дней
А - D - G - K - Z 5 + 20 + 5 + 5 + 2 = 37 дней
А - E - J - K - Z 5 + 20 + 4 + 5 + 2 = 36 дней
А - H 5 + 15 = 20 дней
3. Критический путь - А - I - F - K - Z
4. Минимальная продолжи...
