Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ: предварительный сетевой график, вычислить ранние и поздние сроки, хар-ки работ и пр.

«Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ: предварительный сетевой график, вычислить ранние и поздние сроки, хар-ки работ и пр.»
  • Экономический анализ

Условие:

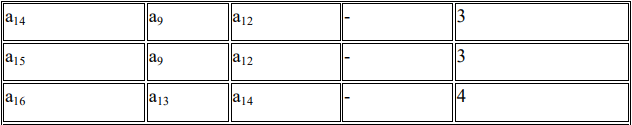

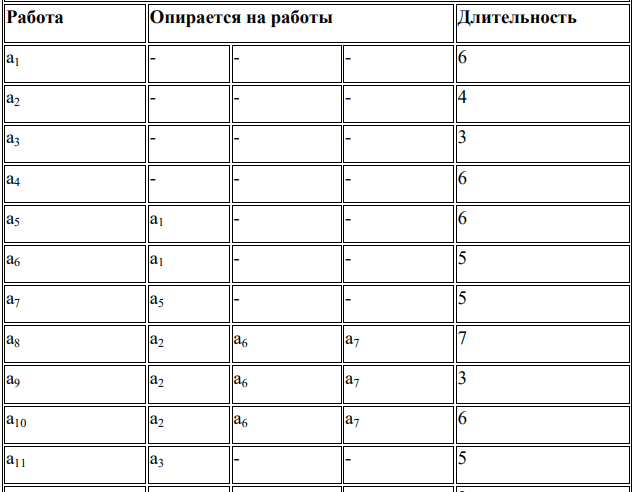

Построить сетевую модель и произвести расчет ее временных параметров методом сетевого планирования на основе заданной структурной таблицы комплекса работ. Для этого необходимо:

1. Построить предварительный сетевой график, упорядочить номера событий,

2. Вычислить ранние и поздние сроки свершения событий, найти критический путь и критическое время, построить окончательный сетевой график,

3. Вычислить характеристики работ, представить их в виде таблицы,

4. Построить линейную карту сети по ранним и поздним срокам свершения событий.

Решение:

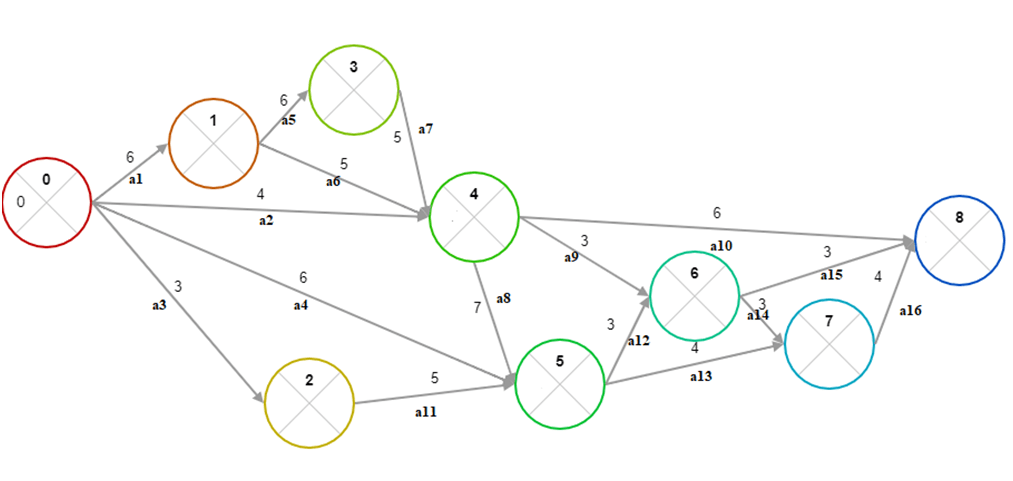

Построим предварительный сетевой график, упорядочить номера событий.

Расчет сроков свершения событий.

Для i=0 (начального события), очевидно tp(0)=0.
