Условие задачи
Определить длительность производственного цикла и срок запуска в производство партии деталей при последовательном, параллельно-последовательном и параллельном виде движения деталей.
Срок сдачи деталей на склад – 1 июня. Участок работает в 2 смены по 8 час. в каждой. Межоперационное пролеживание при последовательном сочетании операции – 1,5 час, при параллельно-последовательном – 0,5 час, при параллельном – 0,3 час.
Представить графически технологический цикл при всех видах сочетания операций.
Рассчитать коэффициенты параллельности работ при всех видах движения деталей.
Количественно оценить влияние различных форм организации процесса на длительность цикла.
Исходные данные для решения задачи представлены в табл.1
- партия деталей N, шт.
- размер транспортной партии деталей NТ, шт.

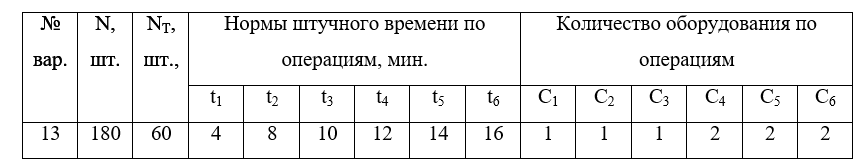

Таблица 1
Ответ
Длительность технологического цикла при последовательном виде движения деталей определяется по формуле:
где п число деталей в партии;
tі норма штучного времени на і-той операции;
Сі число рабочих мест на і-той операции.
