Условие:
Определить прогнозную стоимость проекта методом освоенного объема

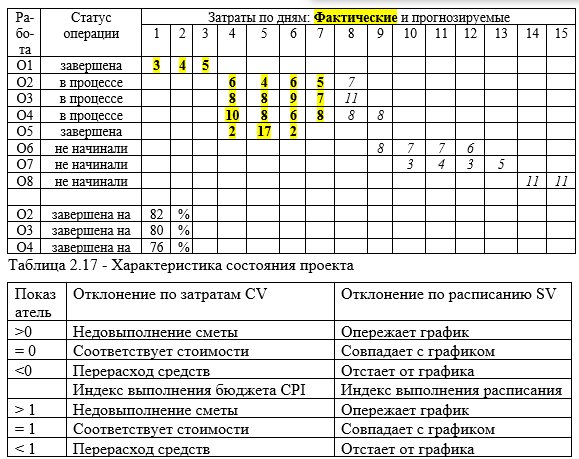

Данные по проекту на 7 день: 5 – фактические затраты; 7 - прогнозируемые затраты


Стоимостная матрица ответственности строится на основании структуры работ проекта (рис. 2.6) и структуры исполнителей (рис. 2.7).

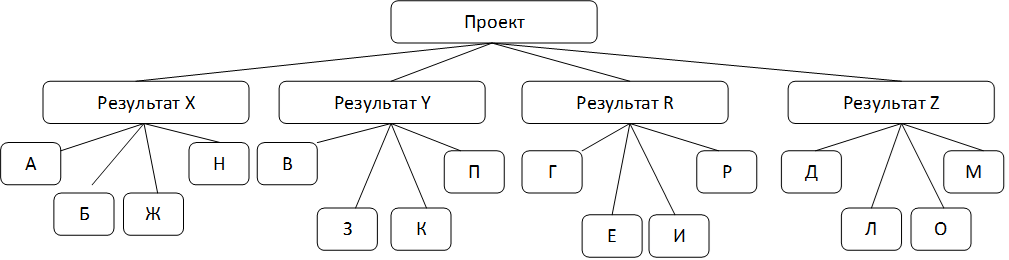

Рисунок 2.6 – Структура работ проекта WBS

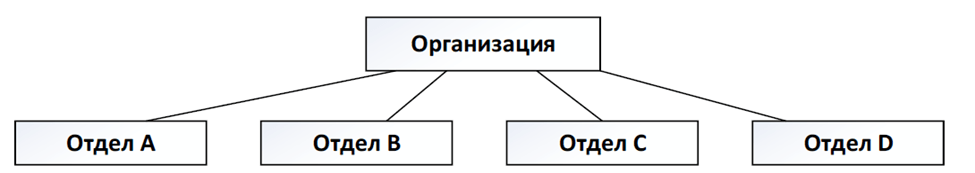

Рисунок 2.7 – Структура организации ORG
