Условие задачи

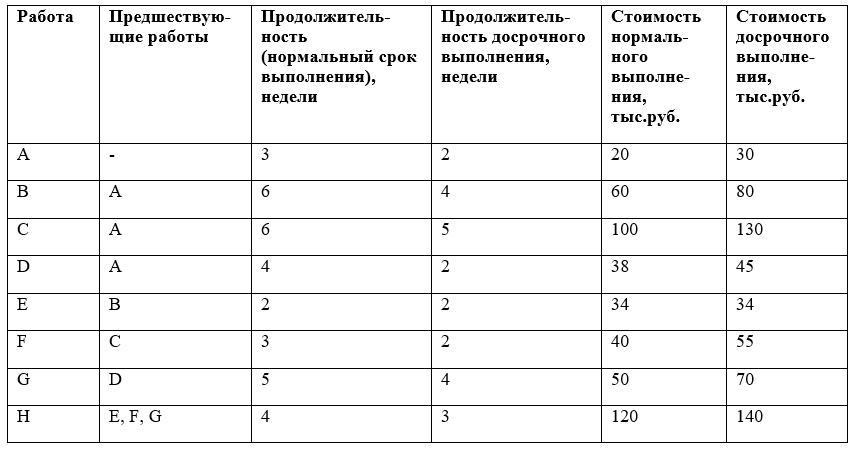

Проект состоит из перечисленных в таблице работ. Определите: а) критический путь и оцените продолжительность проекта; b) продолжительность каких операций можно уменьшить для сокращения срока выполнения всего проекта на 3 недели при минимальном увеличении стоимости проекта; с) окончательную общую стоимость проекта.
Ответ
а) критический путь и оценка продолжительность проекта;

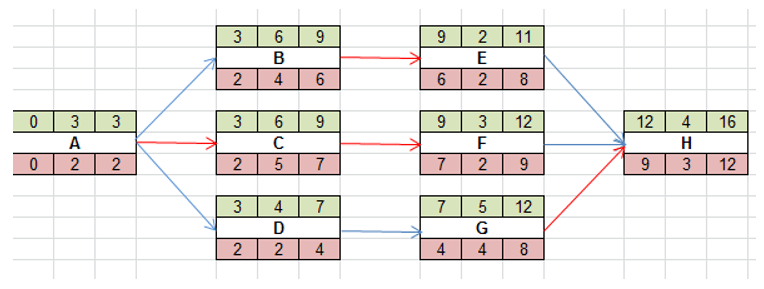

Критический путь = А + В (С) + G (F) + H = 3 + 6 + 5 + 4 = 18 недель
b) продолжительность каких операций можно уменьшить для сокращения срока выполнения всего проекта на 3 недели при минимальном увеличении стоимости проекта;
1. Определяем разницу стоимости этапа выполнения при минимальном и...
