Условие задачи
На многопредметной поточной линии изготавливаются валики диаметром 25 мм (А), 32 мм (Б), и 35 мм (В). Линия в среднем работает 21 день в месяц. Предприятие работает в три смены. Продолжительность смены составляет 7,8 ч. Средний коэффициент потерь времени на переналадки линии составляет 0,04. Определить частные такты поточной линии и расчетное количество оборудования по операциям. Планово-предупредительные ремонты оборудования линии в этом квартале не предусмотрены, а текущее техобслуживание будет выполняться в нерабочие смены. Остальные исходные данные представлены в таблице:

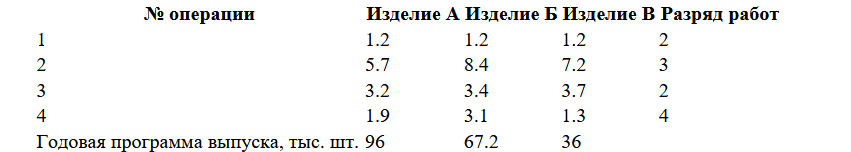

Нормы штучного времени по деталям, мин/шт.
Рассмотрите возможные варианты организации работы многопредметной линии, определите необходимое количество рабочих мест на операциях.
Вариант организации 1:
Частные ритмы вводить 2 знака после запятой
Расчетное количество оборудования вводить 1 знак после запятой
Принятое количество оборудования вводить целое число
Необходимо посчитать: Расчетное количество оборудования (суммарное по всем операциям), ед. и Принятое количество оборудования (суммарное по всем операциям), ед.
Ответ
Трудоемкость (сумма операций) 12 16,1 13,4
Квартальная программа=Годовая/4
Квартальная программа выпуска, тыс. шт.24 16,8 9
Частный ритм:
