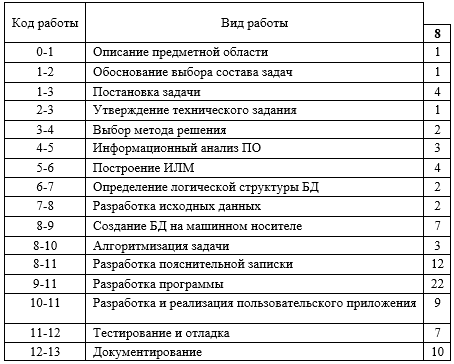

Условие:
Для заданной сетевой модели некоторого комплекса работ определить время и критический путь.

Решение:

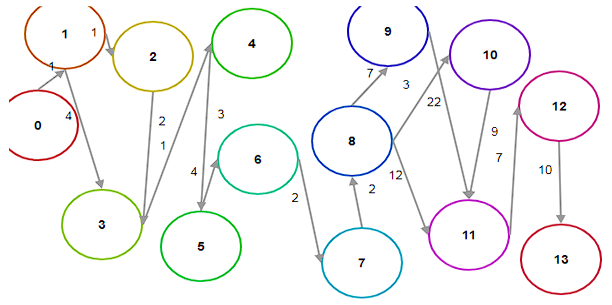

Нанесем на рисунок сроки свершения событий, по которым можно рассчитать поздние и ранние сроки свершения событий.

Для определения резервов времени необходимо вычислить ранние сроки свершения событий. Ранний срок свершения событий это ранний срок необходимый для выполнения всех работ, предшествующих данному событию. Он вычисляется по формуле:
