Условие задачи

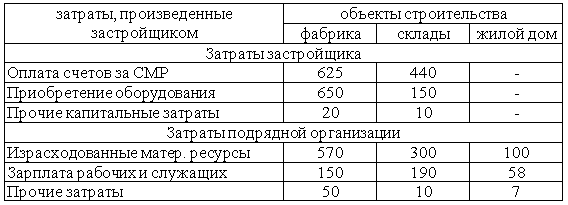

Имеются следующие данные о капитальных вложениях застройщика и о выполнении программы подрядных работ в подрядной организация, выполняющей СМР для застройщика:
Склады построены и сданы в эксплуатацию. Два других объекта находятся в стадии строительства. Расчеты по этим объектам между заказчиком и подрядчиком производятся: с применением промежуточных платежей - по фабрике, по жилому дому - по окончании строительства за объект в целом.
Сделать расчеты и определить:
1) объем валовой продукции строительства заказчика и подрядчика;
2) объем чистой продукции подрядчика;
3) объем конечной продукции застройщика;
4) объем готовой продукции подрядчика;
5) объем незавершенного строительного производства у подрядчика;
6) результат по сданным работам у подрядчика.
Ответ
Объем валовой продукции. Рассчитываем как сумму затрат произведенные застройщиком и подрядной организацией:
Заказчика: ВПз = 625 + 650 + 20 + 440 + 150 + 10 = 1895
Подрядчика: ВПп = 570 + 150 + 50 + 300 + 190 + 10 + 100 + 58 + 7 = 1435
Объем чистой продукции у подрядчика. Исчисляется...
