Условие задачи

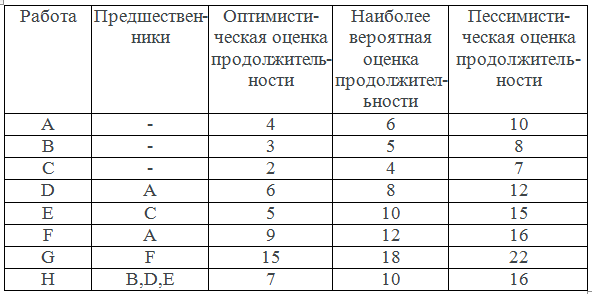

Проект задан в табличной форме. Есть несколько оценок продолжительности выполнения работ.
Построить сетевую модель AON. Рассчитать ожидаемую длительность критического пути и погрешность расчета c вероятностью P = 0,5.
Ответ

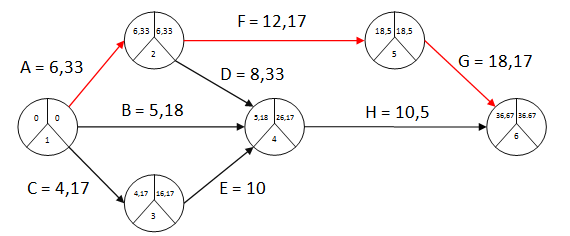

Сетевая модель AON:
Рассчитываем математическое ожидание (m) продолжительности выполнения работы и дисперсию (s2) продолжительности выполнения каждой работы, зная оптимистическую (О), наиболее вероятную (М) и пессимистическую оценки работ (P):
