Условие:

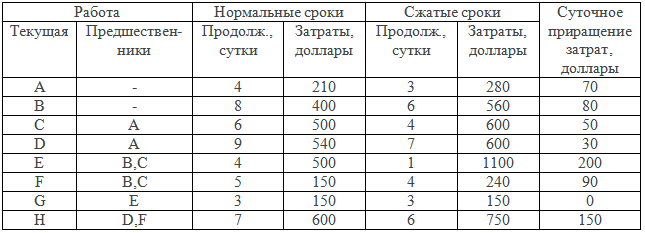

Проект задан в табличной форме. Известны затраты на выполнение работ в нормальные и сжатые сроки.
Произвести минимизацию прямых затрат проекта при опорной продолжительности проекта, получаемой по длительностям выполнения работ, определяемых величинами truncate [(норм. срок + сжат. срок)/2]

Решение:
Определяем новые длительности работ и затраты на переход к этой ситуации:

Сетевая модель AON:

Критический путь A C F H.
Т0 = Tкр. = 3,5 + 5 + 4,5 + 6,5 = 19,5 суток.
Подкритический путь A D H. Tпкр....
