Управление буровых работ через 80 недель закончит строительство проектного фонда скважин на новом месторождении, и в соответствии с договором передает их нефтегазодобывающему управлению.

«Управление буровых работ через 80 недель закончит строительство проектного фонда скважин на новом месторождении, и в соответствии с договором передает их нефтегазодобывающему управлению.»
  • Экономика

Условие:

1.     Составить и оптимизировать сетевой график по параметру «время–ресурсы».

2.     Сделать выводы.

Управление буровых работ через 80 недель закончит строительство проектного фонда скважин на новом месторождении, и в соответствии с договором передает их нефтегазодобывающему управлению.

Для начала промышленной добычи нефти на указанном месторождении необходимо подготовить системы сбора, первичной подготовки нефти, электроснабжения скважин и другого оборудования, осуществить техническую подготовку производства (ТПП).

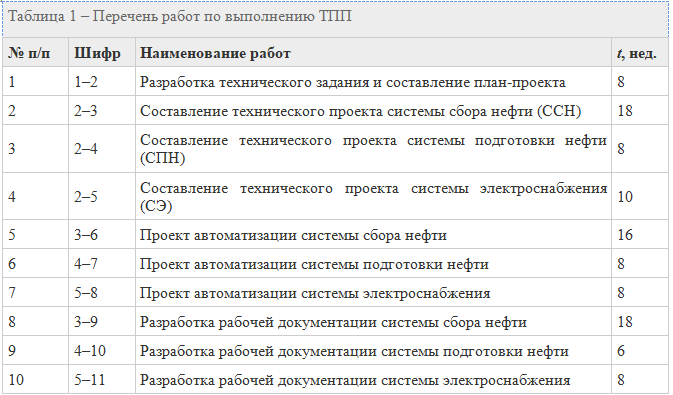

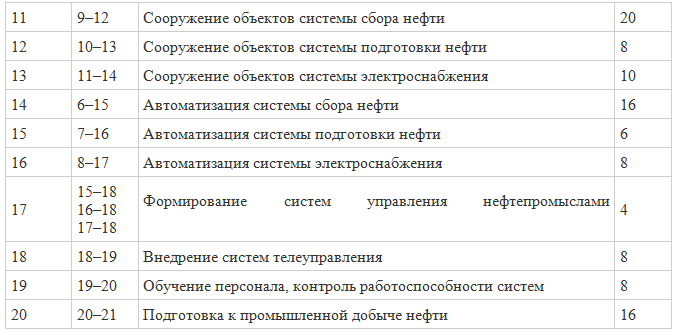

В таблице 1 представлен перечень работ по выполнению ТПП:





Решение:

1. По представленным исходным данным о длительности выполнения и очерёдности работ по технологической подготовке производства, строим сетевой график работ:

Согласно плана выполнения работ по подготовке производства, представленного в условиях работы, работы этапов 12, 13 и 14 не имеют продолжения, из чего можно заключить, что эти этапы являются конечными и дополняют результат 21-го этапа работ до п...
