Условие задачи
Выполнить чтение строительного чертежа с главными осями здания и основного оборудования.
Подготовить разбивочные данные для выноса главных осей здания и основного оборудования.
Выполнить рекогносцировку местности с выбором планово-высотного обоснования, необходимого для разбивочных работ.
Произвести импорт разбивочных данных на тахеометр.
Выполнить расчет погрешности при выносе в натуру точек главных осей здания и основного оборудования.
Ход работы
1. Подготовка разбивочных данных
2. Импорт данных в тахеометр Spectra Precision Focus 8 2".
3. Выполнение обратной линейно-угловой засечки
4. Вынос основных осей оборудования.
5. Анализ выноса главных осей знания и основного оборудования.
6. Ответы на вопросы.
1. Что такое ПВО на промышленной площадке?
2. Дать определение главным, дополнительным и вспомогальным осям здания и
сооружения;
3. Что такое СП? Какие существуют допуски на вынос главных осей здания и сооружения?
4. Описать метод обратной линейно-угловой засечки
5. Описать метод полярных координат
6. Что такое ОП и для чего их используют
7. В чем заключается подготовка разбивочных данных?
8. Какие виды геодезических пунктов используются на промплощадке?
Ответ
1. Подготовка разбивочных данных.

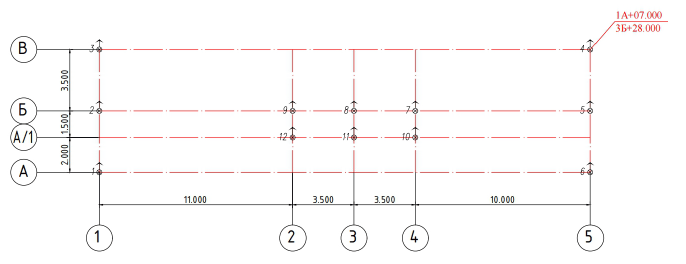

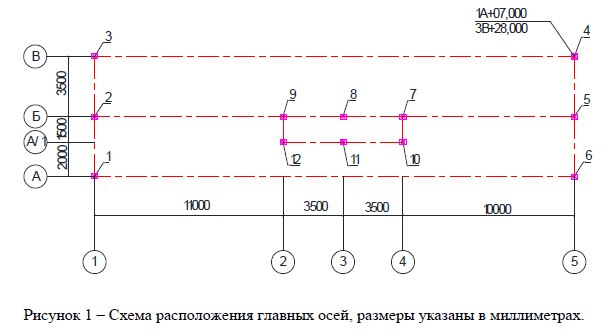

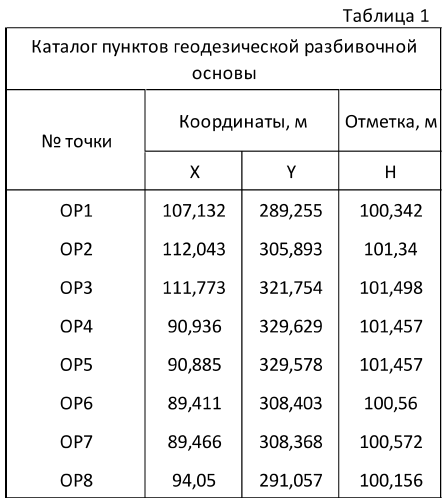

Подготовка разбивочных данных для выноса осей здания и основного оборудования выполняется графоаналитическим методом, с использованием заданных координат пересечения основных осейздания и размеров, указанных на чертеже (Рис. 1)
Рис. 1 Разбивочная схема. Размеры даны в метрах
