Условие задачи
Для календарного плана на рис.2.18 составить графики загрузки трудовых ресурсов Главбух, Бухгалтер, Администратор, Техник при условии, что на каждую задачу они тратят 100% времени. Найти периоды их перегруженности и недогрузки.

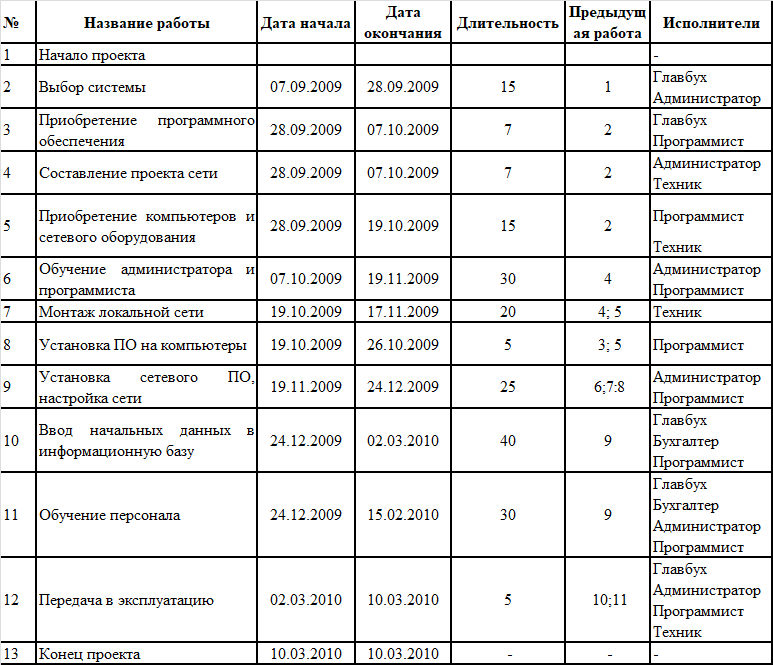

рис.2.18
Ответ
Таблица 1.1. Общий график длительности участия в проекте
Таблица 1.2. Загруженность работников при реализации проекта
