Условие:
Для проекта «Разработка информационной системы государственной регистрационной фирмы» выполнить следующие действия:
1. определить перечень исполнителей и процент их загруженности для каждой работы;
2. составить календарный план при условии, что датой начала проекта является текущая дата, а рабочий календарь имеет шестидневную рабочую неделю с учетом официальных праздничных дней;
3. для всех исполнителей составить график загрузки.
Решение:

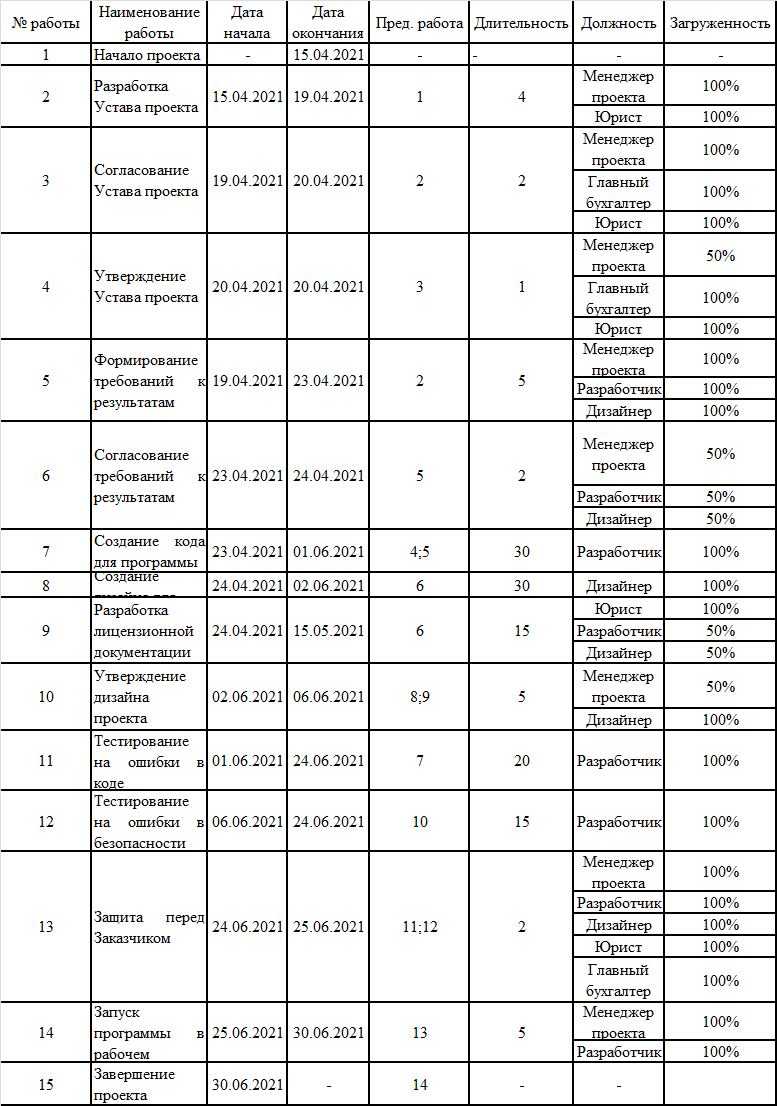

Общий график длительности участия в проекте

Календарный график про...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
