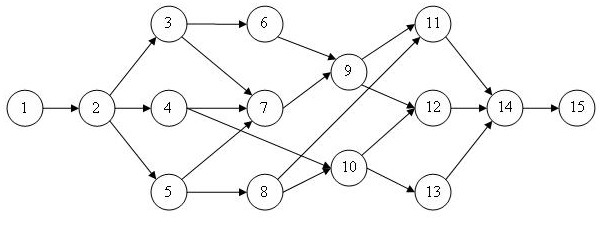

Составить календарный план для проекта, сетевой график которого изображен на рис. 2.11, а длительности работ – в табл.2.10. Распределение исполнителей по работам приведено в табл. 2.18.

«Составить календарный план для проекта, сетевой график которого изображен на рис. 2.11, а длительности работ – в табл.2.10. Распределение исполнителей по работам приведено в табл. 2.18.»
  • Информационные технологии

Условие:

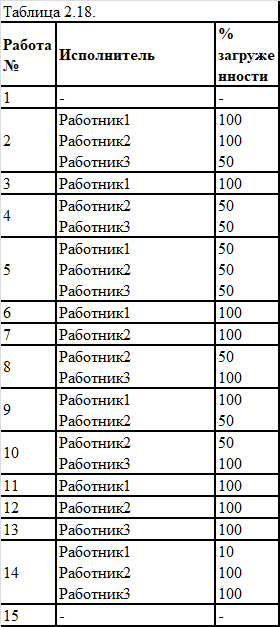

Составить календарный план для проекта, сетевой график которого изображен на рис. 2.11, а длительности работ – в табл.2.10. Распределение исполнителей по работам приведено в табл. 2.18. Считать датой начала проекта текущую календарную дату и использовать стандартный рабочий календарь с пятидневной рабочей неделей, учитывающий официальные праздничные дни. Для каждого из исполнителей составить график загруженности используя процент загруженности, заданный в табл.2.18.





Решение:

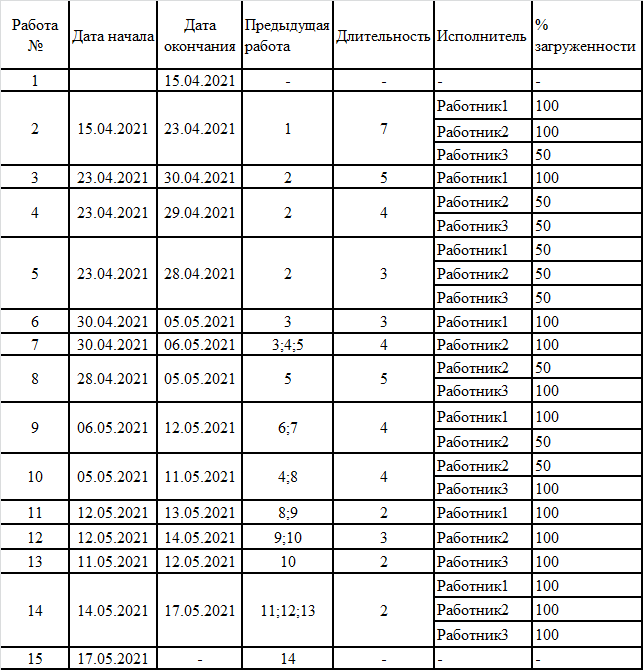

Таблица 2.1. Общий график длительности участия в проекте

Не нашел нужную задачу?
