На предприятии реализуется проект. Исходные данные проекта, которые включают название и продолжительность каждой работы, участие сотрудников в работах, а также описание упорядочения работ приведены ниже в таблицах. Таблица 1 – Исходные данные Таблица 2 –
- Информатика
Условие:
На предприятии реализуется проект. Исходные данные проекта, которые включают название и продолжительность каждой работы, участие сотрудников в работах, а также описание упорядочения работ приведены ниже в таблицах.

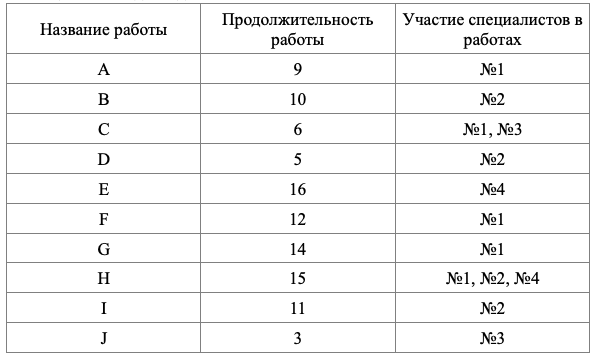

Таблица 1 – Исходные данные

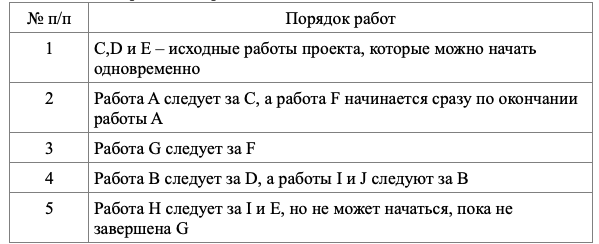

Таблица 2 – Упорядочение работ
Необходимо построить сетевой график. Определить основные параметры сетевого графика (критический путь, резервы времени событий и резервы времени работ). Выполнить расчет критериев оптимальности сетевого графика. Построить диаграмму Ганта.
Решение:
Построим сетевой график и выполним расчет сетевой модели (рис. 1). Каждому событию присвоен номер, что позволяет в дальнейшем использовать не названия работ, а их коды (см. табл. 3).
Расчет ранних сроков свершения событий ведется от исходного к завершающему событию. Поздние сроки свершения событий рассчитываются от завершающего к исходному событию.
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
