Условие задачи
Рассчитайте длительность и вероятность завершения инновационного проекта в желаемые сроки, заданного сетевым графиком (рисунок 1) и имеющего известные параметры работ (таблица 1). Работа А - начало проекта, работа I- окончание проекта.

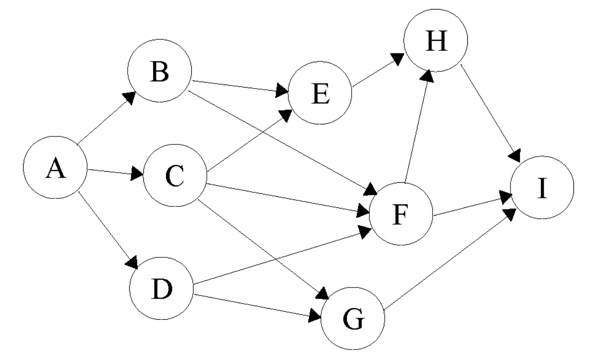

Рисунок 1 — Сетевая диаграмма проекта
Таблица 1 – Исходные данные
Ответ
Ожидаемую длительность работ (Те) определим из формулы:
Те = (О + 4М + Р) / 6,
где О оптимистическая длительность работы;
М наиболее вероятная длительность работы;
Р пессимистическая длительность работы.
ТеА = (18 + 4 х 72 + 84) / 6 = 65
ТеВ = (6 + 4 х 60 + 72) / 6 = 53
ТеС = (12 + 4 х 30 + 42) / 6 = 29
Аналогичные расчеты проведем для всех работ, результаты занесем в таблицу 2.
Дисперсию (2) определим из формулы:
