Условие задачи
Рассчитать степень достижения цели в двух контрольных точках и прогнозируемую длительность проекта, имеющего трехуровневое дерево целей (рисунок 1). Известные весовые коэффициенты целей (таблица 1), плановые показателя проекта (таблица 2), фактические показатели проекта (таблица 3).

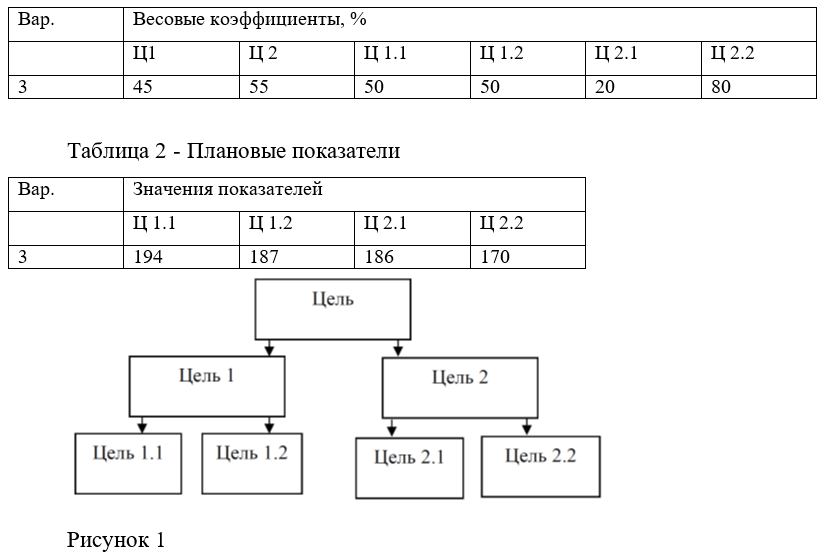

Таблица 1 - Весовые коэффициенты цепей
Ответ
Рассчитаем степени достижения целей 1.1 и 1.2, 2.1 и 2.2 методом прямой оценки достижения цели по формуле:
Сi = Vфi / Vплi
где Vфi, Vплi фактические и плановые значения i-х показателей.
В первой контрольной точке:
СЦ 1.1 = 47 / 194 = 0,24 или 24%
СЦ 1.2 = 54 / 187 = 0,29 или 29%
СЦ 2.1 = 44 / 186 = 0,24 или 24%
СЦ 2.2 = 46 / 170 = 0,27 или 27%
Во второй контрольной точке:
СЦ 1.1 = 140 / 194 = 0,72 или 72%

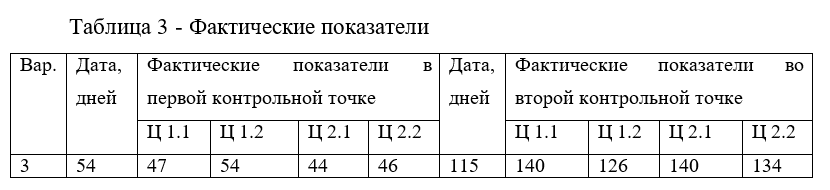

СЦ 1.2 = 126 / 187...
