  4. Определить уровень риска проекта методом сценариев Организация рассматривает возможность реализации инвестиционного проект...

Определить уровень риска проекта методом сценариев Организация рассматривает возможность реализации инвестиционного проекта с объемом инвестиционных вложений – 50 млн. руб. 1. Прогнозируемые денежные потоки составляют: 1 г. – 7,7 млн. руб. 2 г. – 9,2

«Определить уровень риска проекта методом сценариев Организация рассматривает возможность реализации инвестиционного проекта с объемом инвестиционных вложений – 50 млн. руб. 1. Прогнозируемые денежные потоки составляют: 1 г. – 7,7 млн. руб. 2 г. – 9,2»
  • Инвестиции

Условие:

Определить уровень риска проекта методом сценариев

Организация рассматривает возможность реализации инвестиционного проекта с объемом инвестиционных вложений – 50 млн. руб.

1. Прогнозируемые денежные потоки составляют:

1 г. – 7,7 млн. руб.

2 г. – 9,2 млн. руб.

3 г. – 12,4 млн. руб.

4 г. – 8,3 млн. руб.

5 г. – 7,6 млн. руб.

6 г. – 6,5 млн. руб.

7 г. – 8,9 млн. руб.

8 г. – 11,1 млн. руб.

9 г. – 10,8 млн. руб.

10 г. – 12,9 млн. руб.

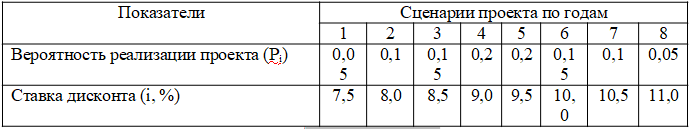

2. Ставка дисконта по сценариям реализации проекта и вероятность их реализации следующие:

Решение:

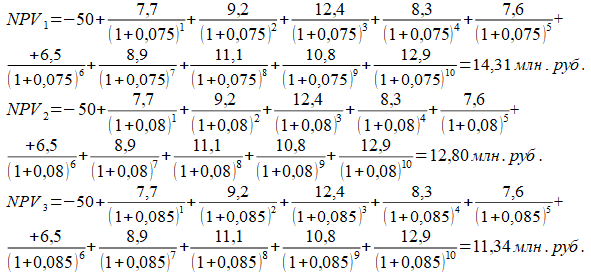

Аналогично определяется NPV по остальным годам, в результате расчетов получены следующие значения:
