Решение задачи на тему

Проект имеет плановую продолжительность восемнадцать месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице. Рассчитайте аналитические показатели, характеризующие выполнение проекта и сделайте выводы.

  • Инвестиции
Проект имеет плановую продолжительность восемнадцать месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице. Рассчитайте аналитические показатели, характеризующие выполнение проекта и сделайте выводы.

Условие:

Проект имеет плановую продолжительность 18 месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице. Рассчитайте аналитические показатели, характеризующие выполнение проекта и сделайте выводы.

Решение:

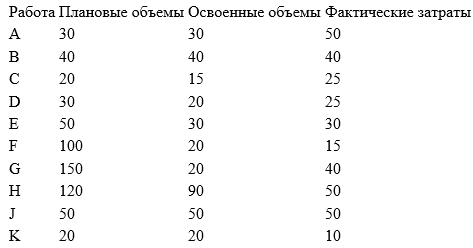

Для расчета аналитических показателей по каждой работе и по проекту в целом составим рабочую таблицу:

По данной таблице можно сделать вывод, что инвестиционный проект отстает от расписания в целом на 45%, в основном данное отставание происходит из-за отставания в части работ вида F и G.

След...
