Условие:

В связи с увеличением объема строительно-монтажных работ потребность в сборном железобетоне составила 100 000 м3 в год.

Предложено два варианта: первый – реконструировать имеющийся завод с доведением его мощности до 100 000 м3 в год, второй – построить новый завод указанной мощности.

Определить наиболее эффективный вариант при наличии следующих исходных данных:

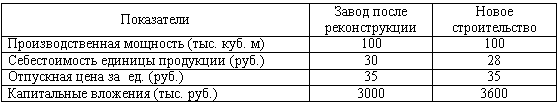

Исходные данные

Решение:

1. Определяем удельные капитальные вложения на единицу мощности:

Не нашел нужную задачу?
